Решение Тверское УФАС России от 25.11.2025 N 069/10/104-1132/2025
Реквизиты
Решение Тверское УФАС России от 25.11.2025 N 069/10/104-1132/2025
Статус
Действующее
Результат
Иное
УПРАВЛЕНИЕ ФЕДЕРАЛЬНОЙ АНТИМОНОПОЛЬНОЙ СЛУЖБЫ
ПО ТВЕРСКОЙ ОБЛАСТИ
РЕШЕНИЕ
от 25 ноября 2025 г. по делу N 069/10/104-1132/2025
О РАССМОТРЕНИИ ОБРАЩЕНИЯ О ВКЛЮЧЕНИИ ИНФОРМАЦИИ В РЕЕСТР
НЕДОБРОСОВЕСТНЫХ ПОСТАВЩИКОВ
Резолютивная часть решения оглашена "20" ноября 2025 г.
В полном объеме решение изготовлено "25" ноября 2025 г.
Комиссия Управления Федеральной антимонопольной службы по Тверской области по контролю в сфере закупок (далее - Комиссия, Тверское УФАС России) в составе:
председатель Комиссии:
В. - временно исполняющий обязанности заместителя руководителя управления - начальника отдела контроля закупок, члены Комиссии:
Ф. - специалист-эксперт отдела контроля закупок,
О.В. - специалист 1 разряда отдела контроля закупок,
рассмотрев обращение Заказчика - Администрации Удомельского муниципального округа Тверской области (далее - Заказчик, Администрация) о включении в реестр недобросовестных поставщиков сведений в отношении Исполнителя контракта (победителя Закупки) - ООО "ЗА" (далее - Исполнитель, Общество, Подрядчик), при участии посредством видео-конференц-связи представителей Заказчика - С. (по доверенности), Б.Л. (по доверенности), Исполнителя - Л. (по выписке ЕГРЮЛ), Б.С. (по доверенности), руководствуясь статьями 99, 104 Федерального закона от 05.04.2013 N 44-ФЗ "О контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд" (далее - Закон о контрактной системе), Правилами ведения реестра недобросовестных поставщиков (подрядчиков, исполнителей), утвержденными постановлением Правительства Российской Федерации от 30.06.2021 N 1078 (далее - Правила), проведя внеплановую проверку соблюдения требований законодательства Российской Федерации и иных нормативных правовых актов о контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд,
установила:

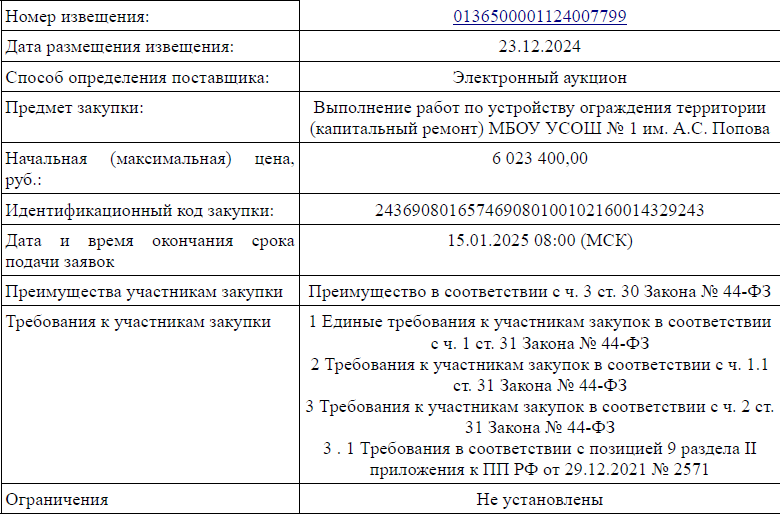

Заказчик разместил в единой информационной системе в сфере закупок (https://zakupki.gov.ru) извещение о проведении следующей закупки:

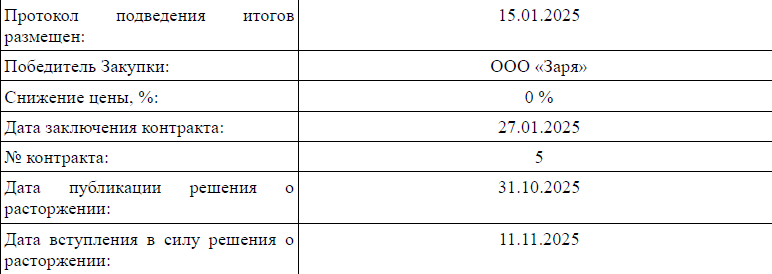

Комиссией установлены следующие результаты закупки:

По результатам рассмотрения обращения Заказчика и представленных в дело документов и сведений Комиссия приходит к следующему.
1. Обстоятельства дела, послужившие основанием для обращения в антимонопольный орган.
По итогам электронного аукциона (извещение N 0136500001124007799 от 23.12.2024) на основании протокола подведения итогов электронного аукциона от 15.01.2025 между Администрацией Удомельского муниципального округа Тверской области и ООО "ЗА" заключен муниципальный контракт N 5 от 27.01.2025 на выполнение работ по устройству ограждения территории (капитальный ремонт) МБОУ УСОШ N 1 им. А.С. Попова (далее - Контракт). Цена контракта составляет 6 023 400 (шесть миллионов двадцать три тысячи четыреста рублей).
Конечный срок выполнения работ по контракту 01.07.2025 года.
Дополнительные соглашения в рамках данного Контракта не заключались.
07.04.2025 года в адрес Администрации Удомельского муниципального округа поступила информация из ООО "ЗА" с просьбой согласовать неучтенные в смете работы:
1) Спил деревьев 4 шт.
2) Выкорчевка 4 шт.
3) Засыпка ям после демонтажа.
4) Планировка в ручную с занесением грунта толщиной 10 см 1500 кв. м.
5) Земля для засыпки 120 м куб.
6) Бордюр 100 м п. 7) Вывоз спиленных деревьев.
8) Планировка трактором 1500 кв. м.
9) Демонтаж ограждения из кирпича 112 куб. м.
10) Вывоз мусора 198 т.
11) Доставка негабаритного груза (пост охраны) 11.04.2025 года в адрес проектировщика ИП О.М. направлено письмо с просьбой рассмотреть обоснованность работ и в случае необходимости внести изменения в проект (добавить неучтенные виды работ).
13.04.2025 года в адрес Администрации Удомельского муниципального округа от генерального директора ООО "ЗА" поступила информация о приостановлении работ, так как необходимо согласовать неучтенные работы.
21.04.2025 года от проектировщика ИП О.М. получен ответ из которого следует что:
1) необходимость спиливания дополнительного количества деревьев (4 шт.) отсутствует;
2) планировку грунта после демонтажа ограждения из кирпича необходимо произвести в рамках уборки строительной площадки;
3) засыпку подкоренных ям песком, вывоз порубочных остатков произвести в соответствии с ПСД;
4) необходимость устройства бортового камня отсутствует, в виду сметного способа демонтажа кирпичной кладки отбойными молотками в уровень с поверхностью тротуара;
5) по информации поставщика контрольно-пропускного пункта ООО "ЗБ", предложение которого включено в сметный расчет, доставка модуля включена в стоимость в позиции "Пост КПП 6000x3000x2800".
21.04.2025 года в ООО "ЗА" направлена информация, полученная из проектного бюро ИП О.М. и предложено провести совместное техническое совещание.
Ответ на предложение провести техническое совещание с указанием времени и места проведения от ООО "ЗА" в адрес Заказчика не поступал.
14.05.2025 года (вх. 01-01-11/3605) в адрес Администрации Удомельского муниципального округа от генерального директора ООО "ЗА" поступила информация о невозможности установки
КПП, так как в ходе согласования земляных работ на участке поста КПП ПСД-038-2024 СПЗУ, расположенном на территории УСОШ N 1 им. А.С. Попова с АО "ТА" были установлены ограничения на проведение земляных работ. Учитывая вышеизложенное генеральный директор ООО "ЗА" просит рассмотреть возможность принять объект без установки КПП.
22.05.2025 года (исх. 01-01-11/3218) генеральному директору ООО "ЗА" направлено письмо, что 20.05.2025 года с АО "ТА" было согласовано новое место установки КПП, в связи с этим 20.05.2025 года было направлено письмо в проектное бюро ИП О.М. для внесения изменений в проектно-сметную документацию. Исходя из информационного письма из проектного бюро ИП О.М. (вх. 1308 от 16.05.2025) при данном расположении КПП часть работ по устройству дополнительных 8 м ограждения отнести к возникшим работам, а устройство железобетонной плиты и подстилающих слоев необходимо отнести к отпавшим работам, что компенсирует затраты.
28.05.2025 года в адрес Заказчика поступило уведомление о приемке выполненных работ по устройству ограждения территории МБОУ УСОШ N 1 им. А.С. Попова 28.05.2025 года.
28.05.2025 года комиссией работы у ООО "ЗА" приняты не были, так как Заказчику не были представлены:
-документы, подтверждающие вывоз и утилизацию строительного мусора;
-журнал производства работ.
В предоставленной документации по формам КС-2 и КС-3 отсутствует подпись и печать представителя строительного контроля, Работы по Контракту выполнены не в полном объеме: не установлен контрольно-пропускной пункт.
24.06.2025 года от ООО "ЗА" (вх. 01-01-11/4605 от 24.06.2025) в адрес Заказчика поступило информационное письмо о том, что для выполнения работ по муниципальному
Контракту N 5 от 27.01.2025 года, требуется дополнительное Финансирование, с целью выполнения стоительно-монтажных работ по устройству здания контрольно-пропускного пункта, на сумму 4 250 000 (четыре миллиона двести пятьдесят тысяч рублей).
03.07.2025 (исх. 01-01-11/4104) Заказчиком в адрес ООО "ЗА" дан ответ о том, что установка КПП предусмотрена проектно-сметной документацией к муниципальному контракту N 5 от 27.01.2025 года.
Согласно п. 1.1. Контракта Подрядчик обязуется выполнить работы в соответствии с техническим заданием, частью которого является проектно-сметная документация, предусматривающая установку контрольно-пропускного пункта.
Пунктом 1.4.2. Контракта Подрядчик подтверждает, что полностью понимает и осознает характер объема работ и полностью удовлетворен условиями, при которых будет происходить выполнение работ, в том числе: расположением объекта, климатическими условиями, средствами доступа, условиями доставки рабочей силы, материалов, изделий, конструкций и оборудования, строительной техники, внутри объектным режимом, мерами безопасности, правилами пожарной безопасности и охраны труда, требованиями техники безопасности, охраны окружающей среды, требованиями миграционного контроля, а также другими обстоятельствами, которые каким-либо образом влияют (либо могут повлиять) на выполнение работ и принимает на себя все расходы, риски и трудности, связанные с выполнением работ.
Учитывая вышеизложенное, генеральному директору ООО "ЗА" было указано на необходимость выполнения обязательств по устройство контрольно-пропускного пункта в рамках исполнения Контракта.
11.07.2025 года (исх. 01-01-11/4288), в адрес Подрядчика направлена претензия о том, что конечный срок выполнения работ по контракту 01.07.2025 года на 11.07.2025 года работы выполнены не в полном объеме, а именно:
- устройство КПП с турникетом и домофоном отсутствует;
- не засыпаны ямы, которые позволяют проникать на территорию школы;
- не полностью вывезен мусор после строительных работ и спиленных деревьев;
- расстояние от уровня земли до ограждения в некоторых местах не соответствует условиям проекта и достигает 30-40 см от земли (по проекту не более 10 см).
На основании изложенного Заказчик требует не позднее трех рабочих дней с даты получения претензии в письменной форме сообщить о принятых мерах.
В ответ на претензию от Заказчика 11.07.2025 поступила информация о том, что уполномоченный представитель Заказчика принял вышеуказанные работы выполненные ООО "ЗА", что подтверждается подписью в Актах о приемке выполненных работ (КС-2).
Должностное лицо ГКУ Тверской области "ТБ", осуществляющий строительный контроль, в Актах о приемке выполненных работ утвердил: "Предъявленные к приемке работы фактически выполнены. Объем и качество соответствует проектной документации". Исходя из ответа на претензию следует, что стоимость выполненных работ ООО "ЗА" в соответствии с муниципальным контрактом N 5 от 27.01.2025 года 6 023 400, на устройство КПП с турникетом и домофоном и система контроля доступа на территорию здания, не были выделены средства. На засыпку ям и благоустройство, в размере 10% от суммы контракта было отказано. На все письма о доп. работах, нет ответа. По смете, спил деревьев только в передней части школы, и данные деревья были вывезены, остальной мусор не относится к смете.
На основании данной информации Подрядчик просит в срок до 10.08.2025 года погасить задолженность перед ООО "ЗА" в сумме стоимости всего контракта 6 023 400.
15.07.2025 года (исх. 01-01-22/4319) в адрес Подрядчика направлена Претензия о том, что
Конечный срок выполнения работ по контракту 01.07.2025 года на 11.07.2025 года работы выполнены не в полном объеме, а именно:
- устройство КПП с турникетом и домофоном отсутствует;
- не засыпаны ямы, которые позволяют проникать на территорию школы;
- не полностью вывезен мусор после строительных работ и спиленных деревьев;
- расстояние от уровня земли до ограждения в некоторых местах не соответствует условиям проекта и достигает 30-40 см от земли (по проекту не более 10 см).
На основании изложенного Заказчик требует не позднее трех рабочих дней с даты получения претензии в письменной форме сообщить о принятых мерах.
12.08.2025 (исх. 01-01-11/4932) 26.08.2025 (исх. 01-01-22/5266) в адрес Подрядчика направлена информация с требованием установки контрольно-пропускного пункта в рамках исполнения Контракта.
Пунктом 1.4.2. Контракта Подрядчик подтверждает, что полностью понимает и осознает характер объема работ и полностью удовлетворен условиями, при которых будет происходить выполнение работ, в том числе: расположением объекта, климатическими условиями, средствами доступа, условиями доставки рабочей силы, материалов, изделий, конструкций и оборудования, строительной техники, внутри объектным режимом, мерами безопасности, правилами пожарной безопасности и охраны труда, требованиями техники безопасности, охраны окружающей среды, требованиями миграционного контроля, а также другими обстоятельствами, которые каким-либо образом влияют (либо могут повлиять) на выполнение работ и принимает на себя все расходы, риски и трудности, связанные с выполнением работ.
Принимая во внимание большой объем выполненных работ по Контракту, генеральному директору ООО "ЗА" было предложено частично оплатить Контракт за фактически выполненные работы с понижающим коэффициентом с учетом доведенных лимитов (0,679422213).
15.08.2025 (вх. 1897) в адрес Заказчика от ООО "ЗА" поступила претензия из которой следует, что все работы выполненные ООО "ЗА" соответствуют проектно-сметной документации, что подтверждает ГКУ Тверской области "ТБ", осуществляющий строительный контроль. Предельный срок для оплаты работ, выполненных по договору истек, претензии по количеству и качеству СМР у Заказчика, согласно письму из ООО "ЗА", отсутствуют. Подрядчик также подтверждает, что проектно-сметной документацией к Контракту действительно предусмотрена установка контрольно-пропускного пункта и ООО "ЗА" намерено выполнить взятые на себя обязательства в полном объеме, но у генерального директора ООО "ЗА" есть все основания полагать, что заказчик не намерен оплачивать эти работы и стоимость строительных материалов необходимых для исполнения Контракта. Исходя из указанного, Подрядчик полагает, что может не исполнять контракт в полном объеме. Кроме того генеральный директор ООО "ЗА" отказывается от оплаты выполненных работ с понижающим коэффициентом. На основании указанной претензии Подрядчик требует незамедлительно выполнить обязательства в части оплаты выполненных работ, несмотря на то, что КС-2 не подписаны Заказчиком, ГКУ Тверской области "ТБ" согласовал только выполненные работы по установке ограждения.
26.08.2025 года (исх. 01-01-22/5266) в адрес ООО "ЗА" направлено претензионное письмо с требованием установить контрольно-пропускной пункт.
16.09.2025 года (исх.01-01-22/5695) в адрес ООО "ЗА" направлен отказ в приемке работ по контракту от 27.01.2025 N 5 от 27.01.2025 года в связи с тем что Заказчику не были представлены:
-документы, подтверждающие вывоз и утилизацию строительного мусора;
-фотографии о состоянии объекта;
-журнал производства работ.
В предоставленной документации по формам КС-2 и КС-3 отсутствует подпись и печать представителя строительного контроля, нет подписи Подрядчика. В ЕИС прикреплены акты с объемами, которые не совпадают с проектно-сметной документацией. Отсутствует сопостовительная ведомость на изменение объемов работ. Работы по Контракту выполнены не в полном объеме: не установлен контрольно-пропускной пункт.
31.10.2025 года заказчиком в Единой информационной системе в сфере закупок было размещено решение об одностороннем отказе Администрации Удомельского муниципального округа Тверской области от исполнения Контракта.
11.11.2025 решение Заказчика об одностороннем отказе от исполнения Контракта вступило в силу. Возражений от ООО "ЗА" в адрес Администрации Удомельского муниципального округа не поступало.
2. Позиция Исполнителя контракта (победителя Закупки).
Подрядчик в установленные сроки приступил к исполнению обязательств. В соответствии с п. 1.4.2 Контракта Подрядчик подтвердил понимание характера и объема работ, принимая на себя связанные с этим риски.
07.04.2025 г. Подрядчик направил Заказчику информацию с просьбой согласовать дополнительные работы, не учтенные в проектно-сметной документации (ПСД), такие как спил деревьев, выкорчевка, планировка территории и др. Подрядчик действовал добросовестно, информируя Заказчика о реальных условиях производства работ.
13.04.2025 г. В связи с отсутствием согласования дополнительных работ, необходимых для продолжения работ, Подрядчик уведомил Заказчика о вынужденной приостановке работ.
21.04.2025 г. Заказчик направил ответ, основанный на заключении проектировщика (ИП О.М.), в котором большинство дополнительных работ было признано необоснованным либо уже учтенным в ПСД. Заказчиком было предложено провести совместное техническое совещание.
Между Заказчиком и Подрядчиком было организовано совещание, на котором дополнительные работы были согласованы в полном объеме. Также настаиваем на том, что на совещаниях с Заказчиком проводилось протоколирование. Протоколы находятся у представителей Заказчика.
14.05.2025 г. Подрядчик повторно обратился к Заказчику, сообщив о новых обстоятельствах: в ходе согласования с АО "ТА" были установлены ограничения на проведение земляных работ на первоначально запланированном месте установки
КПП. Подрядчик предложил рассмотреть возможность приемки объекта без КПП, так как возникшие ограничения не были и не могли быть известны Подрядчику на момент заключения
Контракта.
Считаем необходимым отметить, что разработанный проект не проходил экспертизу и не согласовывался с различными службами (электрики, пожарники и т.д.).
22.05.2025 Заказчик проинформировал Подрядчика о согласовании нового места установки
КПП и направлении запроса проектировщику для внесения изменений в ПСД.
Из ответа проектировщика следовало, что изменение расположения КПП приведет к взаимозачету возникающих и отпадающих работ, что компенсирует затраты. На этом этапе Заказчик признал объективность возникших препятствий и начал процедуру их устранения.
28.05.2025 Подрядчик направил Заказчику уведомление о приемке выполненных работ.
Однако комиссия Заказчика работы не приняла, сославшись на непредставление исполнительной документации. Данный отказ был преждевременным, так как Подрядчик действовал в рамках графика работ и был готов предоставить необходимые документы.
Нельзя оставить без внимания, что документы, подтверждающие вывоз и утилизацию строительного мусора, фотографии о состоянии объекта, журнал производства работ передавались в адрес строй-контроля для оценки и дальнейшей передачи в адрес Заказчика.
08.06.2025Подрядчиком в адрес Заказчика нарочно передавались документы, а именно:
1)Акт приемки - 3 шт.;
2)КС 2 - 3 шт.;
3)КС 3 - 3 шт.;
4)Смета на дополнительные работы;
5)Дефектный акт на дополнительные работы;
6)Счет на оплату;
6) Исполнительная документация.
Просим обратить внимание на штамп Заказчика о принятии сопроводительного письма и документов Заказчиком.
09.06.2025Заказчиком в адрес Подрядчика по электронной почте направлялось КП на изготовление коммерческое предложение N° 256011 исходя из которого прослеживается стоимость изготовления и доставки в размере 4 250 000,00 руб.
24.06.2025 Подрядчиком в адрес Заказчика направлялся запрос с просьбой предоставить дополнительное финансирование в сумме 4 250 000 руб. в связи с тем, что данные работы не были предусмотрены сметой.
Просим обратить особое внимание на то, что сумма локально-сметного расчета на более чем 9 млн. руб., когда в данной ситуации сумма Контракта 6 023 400,00 руб.
26.06.2025Подрядчик, считая основной объем работ по ограждению выполненным, направил в Единую информационную систему (ЕИС) документы о приемке на полную стоимость
Контракта - 6 023 400 руб.
Вышеуказанные документы были согласованы и подписаны строй-контролем, что прослеживается в отчетных документах.
03.07.2025 Заказчик направил ответ на письмо от 24.06.2025, указав, что установка КПП предусмотрена ПСД, и отказал в дополнительном финансировании. В этот же день Заказчик отклонил документ о приемке в ЕИС.
11.07.2025 Заказчик направил Подрядчику претензию, указывая на невыполнение работ по установке КПП, не засыпку ям, неполный вывоз мусора и несоответствие высоты ограждения проекту. При этом Заказчик проигнорировал факт выполнения основного объема работ.
11.07.2025 (и 19.08.2025 г.) Подрядчик, пытаясь урегулировать спор, повторно направил в ЕИС исправленные документы о приемке. Оба раза Заказчик отвечал отказом, формально ссылаясь на непредставление отдельных документов (журналов, фотофиксации) и невыполнение работ по
КПП, уклоняясь от приемки того, что было фактически выполнено и принято его же представителем на месте.
10.07.2025 и 13.08.2025 г. Подрядчик направил Заказчику претензии с требованием оплатить выполненные работы в полном объеме, указав на неправомерность уклонения от приемки и оплаты.
12.08.2025 и 26.08.2025 г. Заказчик направил Подрядчику письма с требованием установить
КПП, одновременно предлагая частично оплатить фактические работы с незаконным "понижающим коэффициентом" 0,679422213. Данный коэффициент не предусмотрен Контрактом и является попыткой одностороннего изменения его твердой цены, что запрещено ст. 310, 424 ГК РФ.
16.09.2025 Заказчик направил официальный отказ в приемке работ, мотивируя его отсутствием КПП и непредставлением части исполнительной документации.
27.08.2025 Подрядчик, исчерпав досудебные способы урегулирования спора, был вынужден обратиться в Арбитражный суд Тверской области с иском о взыскании задолженности по Контракту в размере 6 023 400 руб. (дело N А66-14424/2025). Сам факт обращения в суд доказывает наличие спора о надлежащем исполнении, а не бесспорного неисполнения.
31.10.2025Заказчик, воспользовавшись формальным просрочением конечного срока исполнения Контракта, принял решение об одностороннем отказе от его исполнения на основании невыполнения работ по КПП, проигнорировав выполнение основного объема работ и свои собственные действия, способствовавшие возникновению спора.
Работы выполнены и приняты. Основной объем работ по Контракту (устройство ограждения) был фактически выполнен и принят уполномоченным представителем Заказчика, что подтверждается подписанными актами по форме КС-2 и отметкой органа строительного контроля.
Требование об установке КПП, хотя и предусмотрено Контрактом, относится к отдельному виду работ, невыполнение которого на момент приемки основного объема не может служить основанием для отказа в оплате выполненных работ и их приемки.
Заказчик уклонился от легализации приемки. Неоднократные отказы Заказчика подписать документы о приемке в ЕИС, предусмотренные п. 6.7 Контракта, являются грубым нарушением его обязательств и недобросовестными действиями, направленными на срыв расчетов.
Отсутствие недобросовестности Подрядчика. Все действия Подрядчика свидетельствуют о его намерении исполнить Контракт. Подрядчик своевременно приступал к работам, информировал Заказчика о возникающих проблемах, неоднократно направлял документы на приемку и пытался урегулировать спор в досудебном порядке.
Требование о дополнительном финансировании было вызвано объективными обстоятельствами, а не умыслом на срыв Контракта.
3. Позиция Заказчика.
Между Администрацией Удомельского муниципального округа Тверской области и ООО "ЗА" заключен муниципальный контракт N 5 от 27.01.2025 на выполнение работ по устройству ограждения территории (капитальный ремонт) МБОУ УСОШ N 1 им. А.С. Попова (далее - Контракт). Цена контракта составляет 6 023 400 (шесть миллионов двадцать три тысячи четыреста рублей). Конечный срок выполнения работ по контракту 01.07.2025 года.
Пунктом 5 статьи 161 Бюджетного кодекса Российской Федерации предусмотрено, что заключение и оплата государезвенных (муниципальных) контрактов, иных договоров (соглашений), подлежащих исполнению за счет бюджетных средств, производятся от имени Российской Федерации, субъекта Российской Федерации, муниципального образования в пределах доведенных лимитов бюджетных обязательств, если иное не установлено Бюджетным кодексом Российской Федерации, и с учетом принятых и неисполненных обязательств.
В силу пункта 2 статьи 72 Бюджетного кодекса Российской Федерации Государственные (муниципальные) контракты заключаются в соответствии с планом-графиком закупок товаров, работ, услуг для обеспечения государственных (муниципальных) нужд, сформированным и утвержденным в установленном законодательством Российской Федерации о контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд порядке (за исключением случаев, при которых в соответствии с законодательством Российской Федерации соответствующая закупка включению в такой план-график не подлежит), и оплачиваются в пределах лимитов бюджетных обязательств.
На основании вышеизложенного Администрацией Удомельского муниципального округа была установлена начальная (максимальная) цена контракта в пределах доведенных лимитов в размере 6 023 400,00 (шести миллионов двадцати трех тысяч четырех сот) рублей.
По итогам электронного аукциона (извещение N 0136500001124007799 от 23.12.2024) ООО "ЗА" приняло на себя обязательство в установленный контрактом срок выполнить весь комплекс работ, предусмотренный контрактом по цене 6 023 400,00 (шесть миллионов двадцать три тысячи четыреста) рублей 00 копеек.
С учетом того, что сметная стоимость на данные работы составляет 8 861 408, 97 (восемь миллионов восемьсот шестьдесят одну тысячу четыреста восемь) рублей 97 копеек, в целях оплаты выполненных работ Подрядчиком, было предложено применить к сметным расценкам коэффициент с учетом доведенных лимитов.
Расчет коэффициента с учетом доведенных лимитов:
Коэффициент-Цена контракта согласно утвержденным лимитам сметная стоимость по объектной смете 6 023 400,00-8 861 408, 97 = 0,679733891 12.
07.04.2025 года в адрес Администрации Удомельского муниципального округа поступила информация из ООО "ЗА" с просьбой согласовать неучтенные в смете работы:
1) Спил деревьев 4 шт.
2) Выкорчевка 4 шт.
3) Засыпка ям после демонтажа.
4) Планировка в ручную с занесением грунта толщиной 10 см 1500 кв. м.
5) Земля для засыпки 120 м куб.
6) Бордюр 100 м п. 7) Вывоз спиленных деревьев.
8) Планировка трактором 1500 кв. м.
9) Демонтаж ограждения из кирпича 112 куб. м.
10) Вывоз мусора 198 т.
11) Доставка негабаритного груза (пост охраны) 11.04.2025 года в адрес проектировщика ИП О.М. направлено письмо с просьбой рассмотреть обоснованность работ и в случае необходимости внести изменения в проект (добавить неучтенные виды работ).
13.04.2025 года в адрес Администрации Удомельского муниципального округа от генерального директора ООО "ЗА" поступила информация о приостановлении работ, так как необходимо согласовать неучтенные работы.
21.04.2025 года от проектировщика ИП О.М. получен ответ из которого следует что:
1) необходимость спиливания дополнительного количества деревьев (4 шт.) отсутствует;
2) планировку грунта после демонтажа ограждения из кирпича необходимо произвести в рамках уборки строительной площадки;
3) засыпку подкоренных ям песком, вывоз порубочных остатков произвести в соответствии с ПСД;
4) необходимость устройства бортового камня отсутствует, в виду сметного способа демонтажа кирпичной кладки отбойными молотками в уровень с поверхностью тротуара;
5) по информации поставщика контрольно-пропускного пункта ООО "ЗБ", предложение которого включено в сметный расчет, доставка модуля включена в стоимость в позиции "Пост КПП 6000x3000x2800".
21.04.2025 года в ООО "ЗА" направлена информация, полученная из проектного бюро ИП О.М. и предложено провести совместное техническое совещание.
Ответ на предложение провести техническое совещание с указанием времени и места проведения в адрес Заказчика не поступало. Дополнительные работы согласованы не были.
14.05.2025 года (вх. 01-01-11/3605) в адрес Администрации Удомельского муниципального округа от генерального директора ООО "ЗА" поступила информация о невозможности установки
КПП, так как в ходе согласования земляных работ на участке поста КПП ПСД-038-2024 СПЗУ, расположенном на территории УСОШ N 1 им. А.С. Попова с АО "ТА" были установлены ограничения на проведение земляных работ. Учитывая вышеизложенное генеральный директор ООО "ЗА" просит рассмотреть возможность принять объект без установки КПП. Тем самым генеральный директор ООО "ЗА" неоднократно пытался навязать Заказчику дополнительные работы, что могло привести к удорожанию контракта и отказаться от обязательства выполнять муниципальный контракт в полном объеме, а именно устанавливать контрольно- пропускной пункт.
22.05.2025 года (исх. 01-01-11/3218) генеральному директору ООО "ЗА" направлено письмо, что 20.05.2025 года с АО "ТА" было согласовано новое место установки КПП, в связи с этим 20.05.2025 года было направлено письмо в проектное бюро ИП О.М. для внесения изменений в проектно-сметную документацию. Исходя из информационного письма из проектного бюро ИП О.М. (вх. 1308 от 16.05.2025) при данном расположении КПП часть работ по устройству дополнительных 8 м ограждения отнести к возникшим работам, а устройство железобетонной плиты и подстилающих слоев необходимо отнести к отпавшим работам, что компенсирует затраты.
28.05.2025 года в адрес Заказчика поступило уведомление о приемке выполненных работ по устройству ограждения территории МБОУ УСОШ N 1 им. А.С. Попова 28.05.2025 года.
28.05.2025 года комиссией работы у ООО "ЗА" приняты не были, так как Заказчику не была представлена исполнительная документация.
-документы, подтверждающие вывоз и утилизацию строительного мусора;
-журнал производства работ.
Кроме того, работы по Контракту выполнены не в полном объеме: не установлен контрольно-пропускной пункт.
24.06.2025 года из ООО "ЗА" (вх. 01-01-11/4605 от 24.06.2025) в адрес Заказчика поступило информационное письмо о том, что для выполнения работ по Муниципальному
Контракту N 5 от 27.01.2025 года, требуется дополнительное Финансирование, с целью выполнения стоительно-монтажных работ по устройству здания контрольно-пропускного пункта, на сумму 4 250 000 (четыре миллиона двести пятьдесят тысяч рублей).
03.07.2025 (исх. 01-01-11/4104) в адрес ООО "ЗА" дан ответ о том, что установка КПП предусмотрена проектно- сметной документацией к Контракту N 5 от 27.01.2025 года.
Согласно п. 1.1. Контракта Подрядчик обязуется выполнить работы в соответствии с техническим заданием, частью которого является проектно-сметная документация, предусматривающая установку контрольно-пропускного пункта.
Пунктом 1.4.2. Контракта Подрядчик подтверждает, что полностью понимает и осознает характер объема работ и полностью удовлетворен условиями, при которых будет происходить выполнение работ, в том числе: расположением объекта, климатическими условиями, средствами доступа, условиями доставки рабочей силы, материалов, изделий, конструкций и оборудования, строительной техники, внутри объектным режимом, мерами безопасности, правилами пожарной безопасности и охраны труда, требованиями техники безопасности, охраны окружающей среды, требованиями миграционного контроля, а также другими обстоятельствами, которые каким-либо образом влияют (либо могут повлиять) на выполнение работ и принимает на себя все расходы, риски и трудности, связанные с выполнением работ.
Учитывая вышеизложенное, генеральному директору ООО "ЗА" было указано на необходимость выполнения обязательств по устройство контрольно-пропускного пункта в рамках исполнения Контракта.
Уведомления о приостановления работ по муниципальный контракт N 5 от 27.01.2025 от ООО "ЗА" в адрес Заказчика не поступало.
11.07.2025 года (исх. 01-01-11/4288), в адрес Подрядчика направлена Претензия о том, что срок выполнения работ по контракту истек 01.07.2025 года. На 11.07.2025 года работы выполнены не в полном объеме, а именно:
- устройство КПП с турникетом и домофоном отсутствует;
- не засыпаны ямы, которые позволяют проникать на территорию школы;
- не полностью вывезен мусор после строительных работ и спиленных деревьев;
- расстояние от уровня земли до ограждения в некоторых местах не соответствует условиям проекта и достигает 30-40 см от земли (по проекту не более 10 см).
На основании изложенного Заказчик требует не позднее трех рабочих дней с даты получения претензии в письменной форме сообщить о принятых мерах.
В ответ на претензию от Заказчика 11.07.2025 поступила информация о том, что уполномоченный представитель Заказчика принял вышеуказанные работы, выполненные ООО "ЗА", что подтверждается подписью в Актах о приемке выполненных работ (КС-2). КС-2 с подписью уполномоченного представителя Заказчика от ООО "ЗА" не поступало. Заказчик работы не принимал. В указанном письме так же указано на то, что должностное лицо ГКУ Тверской области "ТБ", осуществляющий строительный контроль, в Актах о приемке выполненных работ утвердил: "Предъявленные к приемке работы фактически выполнены. Объем и качество соответствует проектной документации". Однако "ТБ", осуществляющий строительный контроль подтвердил только факт выполненных работ, а именно устройство ограждения, а не исполнение контракта. Исходя из ответа на претензию также следует, что стоимость выполненных работ ООО "ЗА" в соответствии с муниципальным контрактом N 5 от 27.01.2025 года 6 023 400, на устройство КПП с турникетом и домофоном и система контроля доступа на территорию здания, не были выделены средства, однако данные работы предусмотрены проектно-сметной документацией. На засыпку ям и благоустройство, в размере 10% от суммы контракта было отказано, однако письменного мотивированного письма о необходимости выделения данных средств Заказчику не поступало. На все письма о доп. работах, со слов Подрядчика, нет ответа (исх.. Также из письма следует, что по смете, спил деревьев только в передней части школы, и данные деревья были вывезены, остальной мусор не относится к смете. На основании данной информации Подрядчик просит в срок до 10.08.2025 года погасить задолженность перед ООО "ЗА" в сумме стоимости всего контракта 6 023 400.
15.07.2025 года (исх. 01-01-22/4319) в адрес Подрядчика направлена Претензия о том, что конечный срок выполнения работ по контракту 01.07.2025 года на 11.07.2025 года работы выполнены не в полном объеме, а именно:
- устройство КПП с турникетом и домофоном отсутствует;
- не засыпаны ямы, которые позволяют проникать на территорию школы;
- не полностью вывезен мусор после строительных работ и спиленных деревьев;
- расстояние от уровня земли до ограждения в некоторых местах не соответствует условиям проекта и достигает 30-40 см от земли (по проекту не более 10 см).
На основании изложенного Заказчик требует не позднее трех рабочих дней с даты получения претензии в письменной форме сообщить о принятых мерах.
12.08.2025 (исх. 01-01-11/4932) 26.08.2025 (исх. 01-01-22/5266) в адрес Подрядчика направлена информация с требованием установки контрольно-пропускного пункта в рамках исполнения Контракта.
Пунктом 1.4.2. Контракта Подрядчик подтверждает, что полностью понимает и осознает характер объема работ и полностью удовлетворен условиями, при которых будет происходить выполнение работ, в том числе: расположением объекта, климатическими условиями, средствами доступа, условиями доставки рабочей силы, материалов, изделий, конструкций и оборудования, строительной техники, внутри объектным режимом, мерами безопасности, правилами пожарной безопасности и охраны труда, требованиями техники безопасности, охраны окружающей среды, требованиями миграционного контроля, а также другими обстоятельствами, которые каким-либо образом влияют (либо могут повлиять) на выполнение работ и принимает на себя все расходы, риски и трудности, связанные с выполнением работ.
Принимая во внимание большой объем выполненных работ по Контракту, генеральному директору ООО "ЗА" было предложено частично оплатить Контракт за фактически выполненные работы с понижающим коэффициентом с учетом доведенных лимитов (0,679422213).
15.08.2025 (вх. 1897) в адрес Заказчика от ООО "ЗА" поступила претензия из которой следует, что все работы выполненные ООО "ЗА" соответствуют проектно-сметной документации, что подтверждает ГКУ Тверской области "ТБ", осуществляющий строительный контроль. Предельный срок для оплаты работ, выполненных по договору истек, претензии по количеству и качеству СМР у Заказчика, согласно письму из ООО "ЗА", отсутствуют. Подрядчик также подтверждает, что проектно-сметной документацией к Контракту действительно предусмотрена установка контрольно-пропускного пункта и ООО "ЗА" намерено выполнить взятые на себя обязательства в полном объеме, но у генерального директора ООО "ЗА" есть все основания полагать, что заказчик не намерен оплачивать эти работы и стоимость строительных материалов необходимых для исполнения Контракта. Исходя из указанного, Подрядчик полагает, что может не исполнять контракт в полном объеме. Кроме того генеральный директор ООО "ЗА" отказывается от оплаты выполненных работ с понижающим коэффициентом. На основании указанной претензии Подрядчик требует незамедлительно выполнить обязательства в части оплаты выполненных работ, несмотря на то, что КС-2 не подписаны Заказчиком, ГКУ Тверской области "ТБ" согласовал только выполненные работы по установке ограждения.
26.08.2025 года (исх. 01-01-22/5266) в адрес ООО "ЗА" направлено претензионное письмо с требованием установить контрольно-пропускной пункт.
16.09.2025 года (исх.01-01-22/5695) в адрес ООО "ЗА" направлен отказ в приемке работ по контракту от 27.01.2025 N 5 от 27.01.2025 года в связи с тем что Заказчику не были представлены:
-документы, подтверждающие вывоз и утилизацию строительного мусора;
-фотографии о состоянии объекта;
-журнал производства работ.
В предоставленной документации по формам КС-2 и КС-3 отсутствует подпись и печать представителя строительного контроля, нет подписи Подрядчика. В ЕИС прикреплены акты с объемами, которые не совпадают с проектно-сметной документацией. Отсутствует сопостовительная ведомость на изменение объемов работ. Работы по Контракту выполнены не в полном объеме: не установлен контрольно-пропускной пункт.
По общему правилу подрядчик, не сообщивший заказчику о необходимости выполнения дополнительных работ, не может требовать их оплаты, даже если они действительно выполнены и включены в подписанный заказчиком акт приемки (комментарий к постановлению АС Восточно-Сибирского округа от 02.06.2022 N Ф02-1906/2022 по делу N А78-5110/2020).
Как пояснил Арбитражный суд Дальневосточного округа в постановлении от 03.10.2024 N Ф03-4386/2024 по делу N А73-21556/2022, эти положения направлены на защиту заказчика от навязывания подрядчиком несогласованных работ. В этой связи подрядчику для получения оплаты за дополнительные работы нужно еще до их выполнения:
-уведомить заказчика о необходимости выполнения соответствующих работ и привести обоснование такой необходимости;
-получить от заказчика одобрение. Лучше если это будет подписанное сторонами дополнительное соглашение к договору. При этом акт, составленный уже после выполнения доп.
работ, таким документом быть не может, т. к. не подтверждает согласие заказчика на увеличение стоимости и объема работ.
Без выполнения этих формальностей требовать плату за несогласованные работы подрядчик не может.
31.10.2025 года заказчиком в Единой информационной системе в сфере закупок было размещено решение об одностороннем отказе Администрации Удомельского муниципального округа Тверской области от исполнения Контракта.
Так как срок выполнения работ по Контракту 01.07.2025 год. По состоянию на 31.10.2025 Работы по Контракту выполнены не в полном объеме: не установлен контрольно-пропускной пункт.
Согласно пункту 14.4. Контракта Стороны контракта устанавливают, что нарушение условия, указанного в пункте 3.1 контракта является нарушением существенного условия контракта.
Принимая во внимание вышеизложенное Подрядчиком при выполнении работ, предусмотренных Контрактом, допущены нарушения существенных условий Контракта.
В соответствии со статьей 95 Федеральный закон от 05.04.2013 N 44-ФЗ "О контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд", пунктами 14.5.1.3, 14.8. Контракта Заказчиком принято решение об одностороннем отказе от исполнения Контракта.
Учитывая изложенное Администрация Удомельского муниципального округа полагает, что ООО "ЗА" является недобросовестным подрядчиком, нарушим существенные условия контракта. Подрядчик сам подал заявку с невыгодной ценой, а значит, рассчитал возможность исполнить обязательства, согласился с условиями контракта, когда его подписал (Постановление
Девятого арбитражного апелляционного суда от 17.06.2024 N 09АП-28765/2024 по делу N А40-282878/2023).
4. Выводы Комиссии Тверского УФАС России относительно наличия недобросовестного поведения в действиях Исполнителя контракта (победителя Закупки).
По смыслу статьи 104 Закона о контрактной системе реестр недобросовестных поставщиков является специальной мерой ответственности, установленной законодателем в целях обеспечения исполнения лицом принятых на себя в рамках процедуры осуществления закупки обязательств, одним из последствий которой является включение в реестр недобросовестных поставщиков (в качестве санкции за допущенное нарушение), влекущее ограничение прав такого лица на участие в течение установленного срока в торгах по размещению государственного и муниципального заказа.
С другой стороны, реестр недобросовестных поставщиков служит инструментом, обеспечивающим реализацию целей регулирования отношений, определенных в общих положениях законодательства в сфере закупок, по добросовестной конкуренции и предотвращению злоупотреблений в сфере закупок, следовательно, является механизмом защиты государственных и муниципальных заказчиков от недобросовестных действий поставщиков (исполнителей, подрядчиков).
Согласно пункту 3.1 Контракта конечный срок выполнения работ - 01.07.2025.
13.04.2025 года в адрес Заказчика от Исполнителя поступила информация о приостановлении работ, так как необходимо согласовать неучтенные работы.
21.04.2025 года от проектировщика ИП О.М. получен ответ из которого следует что:
1) необходимость спиливания дополнительного количества деревьев (4 шт.) отсутствует;
2) планировку грунта после демонтажа ограждения из кирпича необходимо произвести в рамках уборки строительной площадки;
3) засыпку подкоренных ям песком, вывоз порубочных остатков произвести в соответствии с ПСД;
4) необходимость устройства бортового камня отсутствует, в виду сметного способа демонтажа кирпичной кладки отбойными молотками в уровень с поверхностью тротуара;
5) по информации поставщика контрольно-пропускного пункта ООО "ЗБ", предложение которого включено в сметный расчет, доставка модуля включена в стоимость в позиции "Пост КПП 6000x3000x2800".
21.04.2025 в адрес Исполнителя направлена информация, полученная из проектного бюро ИП О.М. и предложено провести совместное техническое совещание.
Как утверждает Исполнитель Заказчиком и Подрядчиком было организовано совещание, на котором дополнительные работы были согласованы в полном объеме, вместе с тем Заказчик факт проведения совещания опровергает. Комиссия отмечает, что дополнительные соглашения к Контракту заключены не была, и как следует из последующей переписки, Исполнитель не настаивал на заключении данного дополнительного соглашения, работы им выполнялись.
14.05.2025 Подрядчик обратился к Заказчику, сообщив о новых обстоятельствах: в ходе согласования с АО "ТА" были установлены ограничения на проведение земляных работ на первоначально запланированном месте установки КПП. Подрядчик предложил рассмотреть возможность приемки объекта без КПП, так как возникшие ограничения не были и не могли быть известны Подрядчику на момент заключения Контракта.
22.05.2025 Заказчик проинформировал Подрядчика о согласовании нового места установки
КПП и направлении запроса проектировщику для внесения изменений в ПСД.
На заседании Комиссии Исполнитель подтвердил получение письма Заказчика от 22.05.2025. Комиссия отмечает, что пунктом 1.4.2. Контракта Подрядчик подтверждает, что полностью понимает и осознает характер объема работ и полностью удовлетворен условиями, при которых будет происходить выполнение работ. Установка КПП предусмотрена сметной документацией.
Кроме того, при проведении закупки Заказчик в ответе на разъяснение документации от 24.12.2024 указал:
"Необходимо выполнить весь объем работ заявленный в ПСД. Начальная (максимальная) цена контракта установлена на основании запроса рынка цен исходя из наименьшего значения цен, используемых при расчете и доведенных лимитов бюджетных обязательств в соответствии с ч. 2 ст. 72 Бюджетного кодекса Российской Федерации. По итогам электронного аукциона, с учетом цены Контракта, к сметам будет применен понижающий коэффициент".
Таким образом, объем закупаемых работ был известен на момент размещения извещения, кроме того было известно о последующем применении понижающего коэффициента с учетом доведенных лимитов.
Также Комиссия отмечает, что позиция Исполнителя о том, что требование об установке
КПП, хотя и предусмотрено Контрактом, относится к отдельному виду работ, невыполнение которого на момент приемки основного объема не может служить основанием для отказа в оплате выполненных работ и их приемки не соответствует пункту 6.2 Контракта, согласно которому приемка выполненных работ по контракту осуществляется уполномоченным (ми) лицом (ами) Заказчика путем проверки характеристик, сроков и состава выполненных работ на соответствие
Описанию объекта закупки (техническому заданию) (Приложение N 1 к контракту).
При этом условиями Контракта не предусмотрена этапность сдачи работ, возможность выборочного их исполнения.
Таким образом, действия Исполнителя по уклонению от выполнения работ по установке
КПП, запрос дополнительного финансирования, возложенных на него по Контракту, свидетельствую о недобросовестности в действиях Подрядчика.
26.08.2025 года (исх. 01-01-22/5266) в адрес ООО "ЗА" направлено претензионное письмо с требованием установить контрольно-пропускной пункт.
16.09.2025 года (исх.01-01-22/5695) в адрес ООО "ЗА" направлен отказ в приемке работ по контракту от 27.01.2025 N 5 от 27.01.2025 года в связи с тем что Заказчику не были представлены:
-документы, подтверждающие вывоз и утилизацию строительного мусора;
-фотографии о состоянии объекта;
-журнал производства работ.
В предоставленной документации по формам КС-2 и КС-3 отсутствует подпись и печать представителя строительного контроля, нет подписи Подрядчика. В ЕИС прикреплены акты с объемами, которые не совпадают с проектно-сметной документацией. Отсутствует сопостовительная ведомость на изменение объемов работ. Работы по Контракту выполнены не в полном объеме: не установлен контрольно-пропускной пункт.
Исполнитель, заключая настоящий Контракт, ознакомился с извещением закупки и приложениями к нему, выразил согласие на выполнение работ, однако обязательства свои не исполнил в полном объеме и в регламентированные сроки.
В соответствии с абзацем 3 пункта 1 статьи 2 ГК РФ предпринимательской деятельностью является самостоятельная, осуществляемая на свой риск деятельность, направленная на систематическое получение прибыли от пользования имуществом, продажи товаров, выполнения работ или оказания услуг лицами, зарегистрированными в этом качестве в установленном законом порядке.
Основываясь на статье 10 ГК РФ участники гражданских правоотношений должны действовать добросовестно и разумно.
Комиссия отмечает, что, принимая участие в закупке, Исполнитель выразил согласие на выполнение работ в соответствии с договором Контракта, в котором указаны сроки исполнения и условия.
Таким образом, самостоятельно совершая определенные действия, в частности непосредственно заключая контракт на условиях оказываемой услуги как в рассматриваемом случае, участник закупки действует самостоятельно и добровольно на свой предпринимательский риск, при этом участник обязан предполагать возможные последствия своих действий и нести риски.
Кроме того, в течение десятидневного срока с даты надлежащего уведомления поставщика (подрядчика, исполнителя) о принятом решении об одностороннем отказе от исполнения контракта Исполнителем не выполнены условия контракта, послужившие основанием для принятия указанного решения. Таким образом Исполнителем не предпринято действий для надлежащего исполнения условий контракта.
Комиссия отмечает, что Исполнителем были нарушены условия Контракта, работы не выполнены.
Исполнитель не представил доказательств, что им приняты меры для надлежащего исполнения условий контракта, а также надлежащее исполнение оказалось невозможным вследствие обстоятельств непреодолимой силы.
С учетом изложенного, Комиссия Тверского УФАС России приходит к выводу о допущенной Исполнителем недобросовестности при исполнении принятых на себя обязательств.
5. Нормативно-правовое обоснование решения Комиссии Тверского УФАС России.1 В соответствии с подпунктом "б" пункта 13 Правил по результатам рассмотрения обращения и проведения проверок, указанных в подпункте "а" настоящего пункта, принимает решение о включении информации об участнике закупки, о поставщике (подрядчике, исполнителе) в реестр либо в случаях, предусмотренных пунктами 14 и 15 настоящих Правил, об отказе во включении участника закупки, поставщика (подрядчика, исполнителя) в реестр.
В соответствии с пунктом 15 Правил орган контроля принимает решение об отказе во включении информации о поставщике (подрядчике, исполнителе) в реестр в следующих случаях:
а) если при рассмотрении обращения, направленного в связи с расторжением контракта в случае одностороннего отказа заказчика от исполнения контракта в связи с существенным нарушением поставщиком (подрядчиком, исполнителем) условий контракта, и при проведении проверок, предусмотренных подпунктом "а" пункта 13 настоящих Правил:
выявлены нарушения заказчиком установленных законодательством Российской Федерации и иными нормативными правовыми актами о контрактной системе в сфере закупок требований к порядку принятия заказчиком решения об одностороннем отказе от исполнения контракта, направления его поставщику (подрядчику, исполнителю) и размещения в единой информационной системе; заказчиком не подтверждены факты существенного нарушения поставщиком (подрядчиком, исполнителем) условий контракта; поставщиком (подрядчиком, исполнителем) представлены информация и документы, подтверждающие:
принятие им мер для надлежащего исполнения условий контракта; надлежащее исполнение оказалось невозможным вследствие обстоятельств непреодолимой силы, то есть чрезвычайных и непредотвратимых при данных условиях обстоятельств, в том числе в связи с мобилизацией в Российской Федерации, введением санкций и (или) мер ограничительного характера. К таким обстоятельствам не относится отказ поставщика (подрядчика, исполнителя) от исполнения контракта по причине введения санкций и (или) мер ограничительного характера в отношении заказчика;
б) если при рассмотрении обращения, направленного в связи с расторжением контракта в случае одностороннего отказа поставщика (подрядчика, исполнителя) от исполнения контракта, и при проведении проверок, предусмотренных подпунктом "а" пункта 13 настоящих Правил, заказчиком не представлены информация и документы, подтверждающие отсутствие оснований для одностороннего отказа поставщика (подрядчика, исполнителя) от исполнения контракта.
При этом, в силу пункта 2 статьи 401 ГК РФ отсутствие вины доказывается лицом, нарушившим обязательство.
Комиссией Тверского УФАС России не установлено, что надлежащее исполнение обязательств по контракту оказалось невозможным вследствие обстоятельств непреодолимой силы.
Рассмотрев обращение Заказчика, с учетом обстоятельств, изложенных в разделе 4 настоящего решения, Комиссия приходит к выводу о том, что основания для отказа во включении информации об Исполнителе в реестр недобросовестных поставщиков отсутствуют, поскольку существенность допущенных нарушений доказана Заказчиком, недобросовестность Исполнителя подтверждена.
Комиссия Тверского УФАС России, руководствуясь статьей 104 Закона о контрактной системе, пунктами 13 - 14 Правил, пунктом 7.10 Положения о территориальном органе Федеральной антимонопольной службы, утвержденного приказом ФАС России от 23.07.2015 N 649/15,
решила:
1. Включить в реестр недобросовестных поставщиков сроком на два года информацию об ООО "ЗА" (юридический адрес: 123557, <...>, этаж/помещ. 1/III офис 4, ИНН: <...>, КПП: 770301001), о его генеральном директоре Л. (ИНН: <...>) в связи с принятием Заказчиком решения об одностороннем отказе от исполнения Контракта.
2. Датой включения сведений в РНП считать дату размещения информации в ЕИС.
3. Признать неустановленными нарушения требований Закона о контрактной системе в 17 действиях Заказчика и его закупочной комиссии.
Председатель Комиссии
П.Д.ВИННИЦКАЯ
Члены Комиссии
Ф.
О.В.
