Решение Калининградское УФАС России от 25.11.2025 N 039/10/104-1073/2025
Реквизиты
Решение Калининградское УФАС России от 25.11.2025 N 039/10/104-1073/2025
Статус
Действующее
Результат
Иное
УПРАВЛЕНИЕ ФЕДЕРАЛЬНОЙ АНТИМОНОПОЛЬНОЙ СЛУЖБЫ
ПО КАЛИНИНГРАДСКОЙ ОБЛАСТИ
РЕШЕНИЕ
от 25 ноября 2025 г. по делу N 039/10/104-1073/2025
Резолютивная часть объявлена 20.11.2025
Изготовлено в полном объеме 25.11.2025
На основании статьи 104 Федерального закона от 05.04.2013 N 44-ФЗ "О контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд" (далее - Закон о контрактной системе), Постановления Правительства Российской Федерации от 30.06.2021 N 1078 "О порядке ведения реестра недобросовестных поставщиков (подрядчиков, исполнителей)" (далее - Правила) Комиссия Управления Федеральной антимонопольной службы по Калининградской области (далее - Комиссия) в составе:
председатель Комиссии:
Б.И. - заместитель руководителя Калининградского УФАС России;
члены Комиссии:
Б.У. - заместитель начальника отдела контроля органов власти, закупок и рекламы Калининградского УФАС России;
К. - государственный инспектор отдела контроля органов власти, закупок и рекламы Калининградского УФАС России,
при участии представителей: заказчика - ГКУ КО "Многофункциональный центр предоставления государственных и муниципальных услуг": М. (по доверенности);
ООО "Н": Т. (по доверенности), рассмотрев в дистанционном режиме посредством плагина "TrueConf" в режиме видеоконференцсвязи обращение, поступившее от ГКУ КО "Многофункциональный центр предоставления государственных и муниципальных услуг" (далее - Заказчик) (вх. N 9000/25 от 14.11.2025), о включении в реестр недобросовестных поставщиков сведений об ООО "Н" (далее - Подрядчик) (ИНН <...>, 236006, <...>, I из Литера А, пом/этаж 8/подвал 1, учредитель/генеральный директор М., ИНН <...>, ЕРУЗ 20026169), в связи с односторонним отказом Заказчика от исполнения контракта, заключенного по результатам проведения электронного аукциона, предметом которого является выполнение работ по текущему ремонту помещений в рамках приведения к СП 400.1325800.2018, расположенных по адресу: <...> (извещение N 0335200014925002229) (далее - Аукцион),
установила:
11.07.2025 Заказчиком размещено извещение об осуществлении закупки N 0335200014925002229. Начальная цена контракта - 4 243 553,09 рубля.
По результатам подведения итогов Аукциона победителем закупки стал участник с идентификационным номером заявки 1 (ООО "Н", ИНН <...>), ценовое предложение составило - 4 243 553,09 рубля (протокол подведения итогов определения поставщика (подрядчика, исполнителя) от 23.07.2025 N ИЭА1).
04.08.2025 между Заказчиком и Подрядчиком заключен контракт на выполнение работ по текущему ремонту помещений в рамках приведения к СП 400.1325800.2018, расположенных по адресу: <...> (реестровый номер 2390630712425000056) (далее - Контракт). Цена Контракта составила 4 243 553,09 рубля.
Согласно пункту 1.1 раздела 1 Контракта предметом Контракта является выполнение работ по текущему ремонту помещений в рамках приведения к СП 400.1325800.2018, расположенных по адресу: <...> (далее также - Объект).
В соответствии с подпунктами 3.1.1, 3.1.3 пункта 3.1 раздела 3 Контракта Заказчик вправе в любое время проверять и контролировать ход, сроки и порядок выполнения работ по Контракту, не вмешиваясь при этом в хозяйственную деятельность Подрядчика, вносить замечания и давать обязательные для выполнения Подрядчиком указания об объеме и ходе выполнения работ, требовать своевременного устранения выявленных при проверке и приемке работ недостатков, устанавливать срок их устранения. Требовать от Подрядчика надлежащего исполнения обязательств в соответствии с Контрактом, включая оформление отчетной документации, актов освидетельствования скрытых работ.
Пунктом 3.4 раздела 3 Контракта предусмотрена обязанность Подрядчика, в том числе:
3.4.1. Своевременно выполнить работы и представить Заказчику акты освидетельствования скрытых работ, отчетную документацию по итогам завершения работ;
3.4.2. Выполнить работы по Контракту в строгом соответствии с требованиями законодательства Российской Федерации, иных нормативных правовых актов, регулирующих предмет Контракта, условиями Контракта и приложений к нему, а также иными требованиями сертификации, безопасности (санитарными нормами и правилами, государственными стандартами, техническим регламентом и т.п.);
3.4.19. Обеспечить устранение недостатков и дефектов, выявленных при сдаче выполненных работ без взимания дополнительной платы с Заказчика;
3.4.20. В случае нанесения ущерба имуществу Заказчика возместить нанесенный ущерб.
Согласно пунктам 4.1, 4.3 раздела 4 Контракта Подрядчик приступает к выполнению работ, предусмотренных Контрактом, Техническим заданием, с даты заключения Контракта. Срок выполнения работ - до 31 октября 2025 года (включительно). Срок действия Контракта - до 31.12.2025 года. Окончание срока действия Контракта не влечет прекращение обязательств
Сторон по Контракту и не освобождает Стороны от ответственности за его нарушения.
В соответствие с пунктом 10.1 раздела 10 Контракта все споры и разногласия, возникающие между Сторонами в процессе исполнения Контракта, разрешаются путем переговоров на основании действующего законодательства Российской Федерации и обычаев делового оборота.
В соответствии с частью 1 статьи 94 Закона о контрактной системе исполнение контракта включает в себя следующий комплекс мер, реализуемых после заключения контракта и направленных на достижение целей осуществления закупки путем взаимодействия заказчика с поставщиком (подрядчиком, исполнителем) в соответствии с гражданским законодательством и настоящим Федеральным законом, в том числе:
1) приемку поставленного товара, выполненной работы (ее результатов), оказанной услуги, отдельных этапов исполнения контракта, предусмотренных контрактом, включая проведение в соответствии с настоящим Федеральным законом экспертизы поставленного товара, результатов выполненной работы, оказанной услуги, отдельных этапов исполнения контракта;
2) оплату заказчиком поставщику (подрядчику, исполнителю) поставленного товара, выполненной работы (ее результатов), оказанной услуги, а также отдельных этапов исполнения контракта;
3) взаимодействие заказчика с поставщиком (подрядчиком, исполнителем) при исполнении, изменении, расторжении контракта в соответствии со статьей 95 настоящего Федерального закона, применении мер ответственности и совершении иных действий в случае нарушения поставщиком (подрядчиком, исполнителем) или заказчиком условий контракта.
04.08.2025 Заказчиком Подрядчику на основании Акта приема-передачи площадки (помещения) переданы нежилые помещения в административном здании по адресу: <...>, для выполнения работ по текущему ремонту помещений в рамках приведения к СП 400.1325800.2018.
06.08.2025 Заказчиком на основании счета б/н от 04.08.2025 в адрес Подрядчика перечислены денежные средства в размере 848 710,62 рублей в качестве выплаты аванса.
18.09.2025 Заказчиком в адрес Подрядчика направлено письмо (исх. N и-МФЦ-1193), согласно которому Заказчик сообщает Подрядчику о том, что со дня заключения Контракта до 17.09.2025 (45 календарных дней) Подрядчиком выполнены работы по разработке плинтусов (п. 54 Сметы), покрытий полов (п. 55, 56) и оснований покрытия полов (п. 57 - 59 Сметы), в связи с чем темп выполнения Подрядчиком ремонтных работ создают угрозу возникновения просрочки исполнения Подрядчиком обязательств по Контракту. Учитывая изложенные обстоятельства, во избежание нарушения Подрядчиком сроков выполнения Работ и необходимости применения в отношении Подрядчика установленным мер ответственности, Заказчик просит в течение трех календарных дней с момента получения настоящего письма представить в адрес Заказчика календарный график выполнения Работ по Контракту.
26.09.2025 Заказчиком в адрес Подрядчика направлено письмо (исх. N и-МФЦ-1231), согласно которому с учетом наличия обстоятельств, позволяющих с высокой степенью вероятности предположить возникновение просрочки исполнения Подрядчиком обязательств по Контракту, Подрядчику было предложено в трехдневный срок представить Заказчику календарный график выполнения Работ. В связи с неполучением ответа на указанное письмо в предложенный срок с Подрядчиком посредством телефонной связи согласованы дата, время и место проведения рабочего совещания по вопросам исполнения конкретных обязательств.
От участия в совещании также, как и от направления ответа на письменное обращение Заказчика
Подрядчик уклонился без объяснения причин. По имеющейся у Заказчика информации (результаты выездного осмотра, данные видеоконтроля), в период со дня заключения (04.08.2025) Контракта до настоящего времени Подрядчиком выполнены Работы, предусмотренные п. 54 - 59 Сметы. При этом, Подрядчиком до настоящего времени не выполнено обязательство, предусмотренное подпунктом 3.4.3 пункта 3.4 раздела 3 Контракта, согласно которому до начала производства Работ надлежит согласовать с Заказчиком образцы предполагаемых к использованию при производстве работ материалов, конструкций, изделий, а также представить документы, удостоверяющие их качество (сертификаты соответствия, технические паспорта и т.д.). Подрядчик не имеет права приступить к выполнению работ на объекте без согласования с Заказчиком таких материалов, изделий. В связи с изложенным Заказчик требует в течение трех календарных дней с момента получения настоящего письма: обеспечить исполнение Подрядчиком обязанности, установленной подпунктом 3.4.3 пункта 3.4 раздела 3 Контракта; представить календарный график выполнения Работ по Контракту, предусматривающий их полное завершение в срок до 31.10.2025 (включительно).
15.10.2025 Заказчик на основании письма (исх. N и-МФЦ-1356) уведомил Подрядчика о том, что на 17.10.2025 в 11:00 Заказчиком запланирован выезд уполномоченных лиц Заказчика на место проведения Подрядчиком ремонтных Работ в соответствии с Контрактом, в целях, предусмотренных подпунктом 3.1.1 пункта 3.1 раздела 3 Контракта, в связи с чем Заказчик просит подрядчика обеспечить в указанную дату и время присутствие на объекте ремонта уполномоченных представителей Подрядчика.
29.10.2025 Заказчик на основании письма (исх. N и-МФЦ-1453) уведомил Подрядчика о том, что в связи с завершением установленного пунктом 4.1 раздела 4 Контракта срока выполнения
Работ Заказчик на основании подпункта 3.1.1 пункта 3.1, подпункта 3.2.4 пункта 3.2 раздела 3 Контракта уведомляет Подрядчика о проведении Заказчиком 31.10.2025 в 11 часов 00 минут приемки выполненных по Контракту Работ, в связи с чем в соответствии с подпунктами 3.4.1, 3.4.8 пункта 3.4 раздела 3, подпункта 6.3.1 пункта 6.3 раздела 6 Контракта Заказчик просит Подрядчика:
обеспечить в указанную дату и время присутствие на объекте ремонта уполномоченных представителей Подрядчика; сформировать и разместить в ЕИС документ о приемке выполненных работ в соответствии с условиями Контракта и требованиями Закона о контрактной системе, отражающий объем и стоимость ремонтных работ, фактически выполненных Подрядчиком; представить Заказчику оригинальные экземпляры документов из пакета исполнительной и технической документации в соответствии с пунктом 6.11 раздела 6 Контракта.
01.11.2025 Заказчиком принято решение об одностороннем отказе от исполнения контракта (исх. N и-МФЦ-1490), согласно которому 04.08.2025 между Заказчиком и Подрядчиком заключен контракт на выполнение работ по текущему ремонту помещений в рамках приведения к СП 400.1325800.2018, расположенных по адресу: <...>, со роком выполнения работ до 31.102025. На момент принятия решения об одностороннем отказе от исполнения контракта Подрядчиком Работы выполнены частично, при этом в адрес Заказчика не сданы выполненные Работы. В соответствии с пунктом 2 статьи 715 Гражданского кодекса Российской Федерации одним из оснований для одностороннего отказа от исполнения контракта является настолько медленное выполнение работ, что их своевременное окончание явно невозможно, в связи с чем Заказчиком принято решение об одностороннем отказе от исполнения контракта.
10.11.2025 Подрядчиком в адрес Заказчика направлено письмо, согласно которому Подрядчик сообщает, что Работы по Контракту выполняются в ускоренном режиме, но в связи с климатической особенностью региона, ряд Работ невозможно осуществить в срок, что привело к несвоевременному исполнению обязательств по Контракту. На основании изложенного
Подрядчик просит Заказчика предоставить возможность в срок до 01.12.2025 исполнить Контракт в полном объеме, согласно Смете.
13.11.2025 Заказчиком в адрес Подрядчика направлено письмо (исх. N и-МФЦ-1559), согласно которому Заказчик рассмотрев обращение Подрядчика по вопросу продления срока выполнения работ по Контракту, сообщает, что по смыслу части 1 статьи 709 Гражданского кодекса Российской Федерации начальный и конечный сроки выполнения работы является существенным условием договора подряда, при этом в соответствии с частью 1 статьи 95 Закона о контрактной системе изменение существенных условий контракта при его исполнении не допускается, в связи с чем основания для продления срока выполнения работ по Контракту отсутствуют. Кроме того, решение Заказчика о расторжении контракта в одностороннем порядке вступило в силу 12.11.2025 в связи с неустранением Подрядчиком нарушения условий Контракта, послужившего основанием для принятия указанного решения.
Согласно пояснениям Заказчика, в течение срока выполнения работ по Контракту до 31.10.2025, работы Подрядчиком выполнялись низкими темпами, в связи с чем Заказчиком в адрес Подрядчика направлялись письма от 18.09.2025, 26.09.2025, согласно которых Заказчик обращался к Подрядчику с просьбой об увеличении темпов выполнения работ. 31.10.2025 представителями Заказчика осуществлен выезд на объект выполнения работ и зафиксировано отсутствие выполнение работ на объекте, в связи с чем 01.11.2025 Заказчиком принято решение об одностороннем отказе от исполнения контракта. Заказчик в рамках исполнения Контракта действовал добросовестно, своевременно выплатил аванс предусмотренный Контрактом в размере 848 710,62 рублей, который по состоянию на дату рассмотрения обращения не отработан и не возвращен Подрядчиком. Заказчик с Подрядчиком вел переписку, которую Подрядчик игнорировал, на письма Заказчика ответы не представлял, на назначенные встречи по проверке хода выполнения работ на объекте явку не обеспечивал. Подрядчик начал вести переписку с Заказчиком, только после принятия Заказчиком 01.11.2025 решения об одностороннем отказе от исполнения контракта, из письма Подрядчика следует, что в вязи с климатическими особенностями региона (дожди) ряд работ невозможно осуществить в установленный Контрактом срок, при этом Подрядчик готов завершить работы до 01.12.2025, то есть за сроками выполнения работ, установленных Контрактом. Заказчик поясняет, что Подрядчик ранее не уведомлял Заказчика о том, что при выполнении работ Подрядчик столкнулся с обстоятельствами влияющими на сроки выполнения работ по Контракту, а именно о том, что из-за климатических условий, часть работ, связанных с крышей и фасадом, не возможно выполнить в установленные Контрактом сроки.При этом, Заказчик отмечает, что большую часть работ по Контракту, занимали работы по текущему ремонту внутренних помещений, в связи с чем Подрядчик мог их выполнять в установленные Контрактом сроки, и климатические условия на выполнение данных видов работ не влияли. По состоянию на 31.10.2025 Подрядчиком выполнена часть работ на объекте, а именно: по внутренним помещениям выполнен только пол, а стены и потолок не выполнены; по фасаду и крыше работы в полном объеме не завершены; с территории площадки не вывезен строительный мусор. На момент рассмотрения дела Подрядчиком в ЕИС размещены документы о приемке выполненных работ на сумму 1 226 182, 69 рубля, что составляет 28,9% от всего объема выполненных работ, Заказчиком документы о приемке не приняты, находятся в стадии проверки.
Дополнительно Заказчик сообщает о том, что ранее с данным Подрядчиком заключались аналогичные контракты, по которым работы Подрядчиком выполнялись с нарушением сроков, в связи с чем Подрядчику выставлялись пени за нарушение обязательств по контрактам (контракт N 0835200001023000004 от 07.07.2023, просрочка исполнения обязательств по контракту 88 календарных дня; контракт N 0835200001024000032 от 22.10.2024, просрочка исполнения обязательств по контракту 23 календарных дня).
В обоснование своей позиции представитель Подрядчика пояснила, что Подрядчик не уклонялся от исполнения принятых на себя обязательств по Контракту и готов завершить работы на объекте. Подрядчик, также отмечает, что срок исполнения Контракта установлен до 31.12.2025, в связи с чем Подрядчик успевал выполнить работы до указанного срока.
На момент рассмотрения данного дела Подрядчиком выполнены работы более чем на 50% от общего объема предусмотренных Контрактом работ, а именно: во внутренних помещениях выполнены полы, за исключением выкладки плитки; внешние работы: крыльцо, крыша выполнены в полном объеме, фасад не завершен из-за климатических условий (дождей), осталось осуществить только окрашивание фасада. Подрядчик сообщает, что намерений на невыполнение работ по Контракту у Подрядчика не имеется. В подтверждение своей добросовестности
Подрядчиком предоставлена информация об исполненных контрактах, заключенных по аналогичным работам. На основании изложенного Подрядчик просит не включать сведения о нем в реестр недобросовестных поставщиков.
Рассмотрев представленные документы и материалы, выслушав доводы представителей Заказчика, Подрядчика, Комиссия приходит к следующим выводам.
Согласно части 8 статьи 95 Закона о контрактной системе расторжение контракта допускается по соглашению сторон, по решению суда, в случае одностороннего отказа стороны контракта от исполнения контракта в соответствии с гражданским законодательством.
В соответствии с частью 9 статьи 95 Закона о контрактной системе заказчик вправе принять решение об одностороннем отказе от исполнения контракта по основаниям, предусмотренным
Гражданским кодексом Российской Федерации для одностороннего отказа от исполнения отдельных видов обязательств, при условии, если это было предусмотрено контрактом.
Право Заказчика принять решение об одностороннем отказе от исполнения Контракта предусмотрено в разделах 3, 11 Контракта.
01.11.2025 Заказчиком с использованием ЕИС принято решение об одностороннем отказе от исполнения контракта (N и-МФЦ-1490 от 01.11.2025). Согласно информации, содержащейся в ЕИС, дата надлежащего уведомления Заказчиком Подрядчика об одностороннем отказе от исполнения контракта - 01.11.2025.
В соответствии с частью 13 статьи 95 Закона о контрактной системе решение заказчика об одностороннем отказе от исполнения контракта вступает в силу и контракт считается расторгнутым через десять дней с даты надлежащего уведомления заказчиком поставщика (подрядчика, исполнителя) об одностороннем отказе от исполнения контракта.
Согласно информации об исполнении (о расторжении) контракта, размещенной в ЕИС, дата расторжения Контракта - 12.11.2025.
Частью 16 статьи 95 Закона о контрактной системе установлено, что Заказчик не позднее двух рабочих дней, следующих за днем вступления в силу решения заказчика об одностороннем отказе от исполнения контракта в связи с неисполнением или ненадлежащим исполнением поставщиком (подрядчиком, исполнителем) обязательств, предусмотренных контрактом, направляет в соответствии с порядком, предусмотренным пунктом 1 части 10 статьи 104 настоящего Федерального закона, обращение о включении информации о поставщике (подрядчике, исполнителе) в реестр недобросовестных поставщиков (подрядчиков, исполнителей).

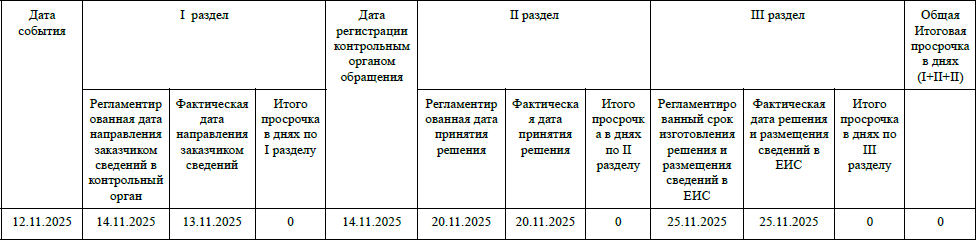

13.11.2025 Заказчиком в адрес Калининградского УФАС России направлено обращение о включении информации о поставщике (подрядчике, исполнителе) в реестр недобросовестных поставщиков (подрядчиков, исполнителей).
В соответствии с частью 2 статьи 104 Закона о контрактной системе в реестр недобросовестных поставщиков включается информация об участниках закупок, уклонившихся от заключения контрактов, а также о поставщиках (подрядчиках, исполнителях), не исполнивших или ненадлежащим образом исполнивших обязательства, предусмотренные контрактами.
Включение сведений в реестр недобросовестных поставщиков используется на практике как правовой инструмент защиты заказчиков от потенциально недобросовестных поставщиков (подрядчиков, исполнителей). Реестр недобросовестных поставщиков является специальной мерой ответственности, установленной в целях обеспечения исполнения лицом принятых на себя в рамках процедуры осуществления государственной или муниципальной закупки обязательств.
Согласно статье 309 Гражданского кодекса РФ обязательства должны исполняться надлежащим образом в соответствии с условиями обязательства и требованиями закона, иных правовых актов.
Частью 2 статьи 450 Гражданского кодекса Российской Федерации определено, что существенным признается нарушение договора одной из сторон, которое влечет для другой стороны такой ущерб, что она в значительной степени лишается того, на что была вправе рассчитывать при заключении договора.
Подавая заявку на участие в закупке, ООО "Н" выразило согласие на выполнение работ на условиях, предусмотренных извещением об осуществлении закупки, при этом условия Контракта находились в открытом доступе для ознакомления, в связи с чем потенциальным участникам до подачи заявки на участие в закупке предоставлена возможность для анализа условий Контракта и принятия решения о целесообразности заключения Контракта.
Также, из факта подписания сторонами Контракта следует, что ООО "Н" ознакомлено со всеми условиями, связанными с выполнением работ, получило полную информацию по всем вопросам, которые могли бы повлиять на сроки, объем и качество, принимает на себя все расходы, риски и трудности по Контракту и не имеет замечаний.
Исходя из основных начал гражданского законодательства, указанных в статье 1 Гражданского кодекса Российской Федерации, граждане (физические лица) и юридические лица приобретают и осуществляют свои гражданские права своей волей и в своем интересе. Они свободны в установлении своих прав и обязанностей на основе договора и в определении любых не противоречащих законодательству условий договора.
Согласно статье 2 Гражданского кодекса Российской Федерации предпринимательской деятельностью является самостоятельная, осуществляемая на свой риск деятельность.
В соответствии со статьей 401 Гражданского кодекса Российской Федерации если иное не предусмотрено законом или договором, лицо, не исполнившее или ненадлежащим образом исполнившее обязательство при осуществлении предпринимательской деятельности, несет ответственность, если не докажет, что надлежащее исполнение оказалось невозможным вследствие непреодолимой силы, то есть чрезвычайных и непредотвратимых при данных условиях обстоятельств.
В данном случае неисполнение обязательств, добровольно взятых на себя в рамках осуществления закупки для государственных нужд, не является исключительным случаем, когда исполнение контракта противоречит общественным интересам либо влечет для стороны ущерб, значительно превышающий затраты, необходимые для исполнения Контракта.
Вместе с тем, ненадлежащее исполнение Контракта по итогам закупки затрагивает права и интересы Заказчика, которые связаны, прежде всего, с обеспечением достижения результативности его нужд и эффективности использования бюджетных средств.
Рассмотрев представленные материалы и сведения, Комиссия установила следующее.
Согласно пунктам 4.1, 4.3 раздела 4 Контракта Подрядчик приступает к выполнению работ, предусмотренных Контрактом, Техническим заданием, с даты заключения Контракта. Срок выполнения работ - до 31.10.2025 года (включительно). Срок действия Контракта - до 31.12.2025 года. Окончание срока действия Контракта не влечет прекращение обязательств
Сторон по Контракту и не освобождает Стороны от ответственности за его нарушения. Комиссия отмечает, что срок выполнения работ по контракту и срок действия (исполнения) контракта, не являются тождественными, а именно: срок выполнения работ по контракту - это срок к которому работы должны быть выполнены подрядчиком в полном объеме, а срок действия (исполнения) контракта - это срок, включающий в себя, срок выполнения подрядчиком работ в полном объеме, срок предоставления подрядчиком заказчику документов о приемке выполненных работ, срок для приемки заказчиком выполненных работ и оплаты выполненных работ. Таким образом, в рамках рассматриваемого дела, срок выполнения работ по Контракту установлен до 31.10.2025.
В соответствии со Сметой, являющейся приложением к Контракту, Подрядчиком необходимо было выполнить работы по ремонту крыши, фасада, внутренних помещений, системы кондиционирования. Комиссией установлено, что работы по Контракту, в установленный
Контрактом срок, а также 10-дневный срок, предусмотренный Законом о контрактной системе для устранения обстоятельств, послуживших причиной расторжения контракта, Подрядчиком не выполнены, что подтверждается представленными со стороны Заказчика документами.
Из представленных документов следует, что Заказчик в рамках исполнения Контракта действовал добросовестно, своевременно выплатил Подрядчику аванс предусмотренный Контрактом в размере 848 710,62 рублей, осуществлял с Подрядчиком переписку, которую Подрядчик игнорировал, на письма Заказчика не реагировал, на назначенные встречи по проверке хода выполнения работ на объекте явку не обеспечивал. При этом, Подрядчик отреагировал на письма Заказчика, только после принятия Заказчиком 01.11.2025 решения об одностороннем отказе от исполнения контракта.
В заседании Комиссии, Подрядчиком не представлено сведений, каким образом климатические условия (дожди) могли повлиять на сроки выполнения работ во внутренних помещениях на объекте. Комиссия изучив, представленную Подрядчиком информацию, в отношении исполненных контрактов установила, что Подрядчиком представлена информация в отношении 25 контрактов, из них: по 11 контрактам к Подрядчику применена мера ответственности, в виде выставления неустоек за просрочку обязательств по контрактам;
5 контрактов расторгнуты по соглашению сторон, в связи с чем представленная информация не может свидетельствовать о добросовестности Подрядчика при исполнении контрактов. Кроме того, между Заказчиком и Подрядчиком, ранее заключались аналогичные контракты, где к Подрядчику также применялась ответственность в виде выставления пеней за нарушение обязательств по контрактам. На основании вышеизложенного, Комиссия приходит к выводу о недобросовестном поведении ООО "Н" в процессе исполнения Контракта.
При изложенных обстоятельствах, ввиду отсутствия оснований, перечисленных в пункте 15 Правил, утвержденных Постановлением Правительства Российской Федерации от 30.06.2021 N 1078, Комиссия приходит к выводу о наличии в рассматриваемом случае оснований для включения сведений об ООО "Н" в реестр недобросовестных поставщиков (подрядчиков, исполнителей).
В заседании комиссии представители лиц, участвующих в рассмотрении обращения, на вопрос председателя Комиссии о достаточности доказательств, представленных в материалах дела, пояснили, что все доказательства, которые они намеревались представить, имеются в распоряжении Комиссии, иных доказательств, ходатайств, в том числе о представлении или истребовании дополнительных доказательств не имеется.
На основании изложенного и руководствуясь статьей 104 Закона о контрактной системе, Комиссия
решила:
1. Включить в реестр недобросовестных поставщиков (подрядчиков, исполнителей) сведения об ООО "Н" (ИНН <...>, 236006, <...>, I из Литера А, пом/этаж 8/подвал 1, учредитель/генеральный директор М., ИНН <...>, ЕРУЗ 20026169) сроком на два года.
2. Датой включения в реестр недобросовестных поставщиков считать дату опубликования таких сведений на официальном сайте единой информационной системы в сфере закупок в информационно-телекоммуникационной сети "Интернет".
Настоящее решение может быть обжаловано в судебном порядке в течение трех месяцев с даты его принятия.

Председатель Комиссии
Б.И.
Члены Комиссии
Б.У.
К.
