Решение Тульское УФАС России от 26.06.2025 N 071/10/104-565/2025

Реквизиты
Решение Тульское УФАС России от 26.06.2025 N 071/10/104-565/2025
Статус
Действующее
Результат
Иное
УПРАВЛЕНИЕ ФЕДЕРАЛЬНОЙ АНТИМОНОПОЛЬНОЙ СЛУЖБЫ
ПО ТУЛЬСКОЙ ОБЛАСТИ
РЕШЕНИЕ
от 26 июня 2025 г. по делу N 071/10/104-565/2025
Комиссия по контролю закупок Управления Федеральной антимонопольной службы по Тульской области (далее - Комиссия) в составе:
рассмотрев посредством видеоконференцсвязи обращение администрации муниципального образования рабочий поселок Первомайский Щекинского района (далее - Заказчик) (вх. N 3938/25 от 20.06.2025) о размещении информации об обществе с ограниченной ответственностью "С" (далее - ООО "С", Общество, Подрядчик) (ИНН <...>; 301650, <...> зд. 27, помещ. 204 лит а, а1,а2 2 этаж) в реестре недобросовестных поставщиков (подрядчиков, исполнителей) (далее - реестр недобросовестных поставщиков) по причине одностороннего отказа Заказчика от исполнения муниципального контракта от 29.10.2024 N 0166300001024000156 на выполнение работ по текущему ремонту автомобильной дороги по ул. Дачная МО р.п. Первомайский Щекинского района (закупка N 0166300001024000156) (далее - Контракт), руководствуясь статьями 99, 104 Федерального закона от 05.04.2013 N 44-ФЗ "О контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд" (далее - Закон), Правилами ведения реестра недобросовестных поставщиков (подрядчиков, исполнителей), утв. постановлением Правительства Российской Федерации от 30.06.2021 N 1078 (далее - Правила ведения реестра), Правилами осуществления контроля в сфере закупок товаров, работ, услуг в отношении заказчиков, контрактных служб, контрактных управляющих, комиссий по осуществлению закупок товаров, работ, услуг и их членов, уполномоченных органов, уполномоченных учреждений, специализированных организаций, операторов электронных площадок, операторов специализированных электронных площадок, утвержденными Постановлением Правительства РФ от 01.10.2020 N 1576 (далее - Правила осуществления контроля в сфере закупок товаров, работ, услуг), в отсутствие представителей Заказчика, Общества, уведомленных надлежащим образом о дате, времени и месте рассмотрения дела,
установила:
В Тульское УФАС России поступило обращение Заказчика о размещении информации об ООО "С" в реестре недобросовестных поставщиков по причине одностороннего отказа Заказчика от исполнения Контракта, заключенного по итогам проведения электронного аукциона на выполнение работ по текущему ремонту автомобильной дороги по ул. Дачная МО р.п. Первомайский Щекинского района (закупка N 0166300001024000156) (далее - Закупка, Электронный аукцион).
В результате проведенной Комиссией на основании части 7 статьи 104 Закона проверки фактов, изложенных в обращении Заказчика, а также на основании проведенной в соответствии с пунктом 5 части 15 статьи 99 Закона, Правилами ведения реестра, Правилами осуществления контроля в сфере закупок товаров, работ, услуг внеплановой проверки по вопросу соблюдения Заказчиком требований Закона при проведении данной закупки, Комиссия пришла к следующим выводам.
Извещение о Закупке со всеми электронными документами (приложениями), предусмотренными Законом, 04.10.2024 размещено в единой информационной системе в сфере закупок (далее - единая информационная система).
Начальная (максимальная) цена контракта составляет 4 198 465,06 рублей.
29.10.2024 по итогам Закупки между Заказчиком и Обществом заключен Контракт на сумму 4 051 518,75 рублей.
Разделом 1 Контракта определен его предмет:
"1.1. Подрядчик обязуется выполнить работы по текущему ремонту автомобильной дороги по ул. Дачная МО р.п. Первомайский Щекинского района (далее - работы, объект), в соответствии со сметными расчетами стоимости работ (приложение N 1 к Контракту), описанием объекта закупки (приложение N 2 к Контракту), графиком выполнения работ по ремонту (приложение N 5 к Контракту), являющимися неотъемлемой частью Контракта, а Заказчик обязуется принять работы и оплатить их в установленном Контрактом порядке.
1.2. Подрядчик обязуется выполнить на свой риск собственными и/или привлеченными силами и средствами весь комплекс работ по ремонту объекта в соответствии с условиями Контракта и передать его Заказчику.
1.3. Заказчик обязуется обеспечить контроль за осуществлением Подрядчиком работ, а также принять и оплатить надлежащим образом выполненные Подрядчиком работы в соответствии с условиями Контракта".
Разделом 3 Контракта установлены сроки и место выполнения работ:
"3.1. Подрядчик обязуется выполнить работы в сроки, установленные Контрактом и графиком выполнения работ по ремонту (приложение N 5 к Контракту).
3.2. Дата начала работ: начало выполнения работ: с даты заключения Контракта. Окончание выполнения работ: по 30.11.2024 года с даты заключения Контракта.
3.3. Сроки отдельных этапов выполнения работ определяются графиком выполнения работ по ремонту (приложение N 5 к Контракту).
3.4. Подрядчик вправе досрочно выполнить работы, предусмотренные Контрактом, при этом Подрядчик не вправе требовать увеличения цены Контракта, а также изменения сроков оплаты, предусмотренных настоящим Контрактом, при досрочно выполненных работах.
3.5. Место выполнения работ: Тульская область, Щекинский район, МО <...>".
Права и обязанности сторон закреплены в разделе 4 Контракта.
На основании пункта 4.1 Контракта Подрядчик обязан:
"4.1.1. Принять на себя обязательства выполнить работы по текущему ремонту участка автомобильной дороги по пр. Улитина МО р.п. Первомайский Щекинского района (далее - объект) в сроки, предусмотренные контрактом, с учетом графика выполнения работ по ремонту (Приложение N 5 к контракту), который является неотъемлемой частью контракта, и сдать результат работ по ремонту заказчику.
4.1.2. Обеспечить:
выполнение работ на объекте в соответствии со сметными расчетами стоимости работ (Приложение N 1 к контракту), Описанием объекта закупки (Приложение N 2 к контракту), графиком выполнения работ по ремонту (Приложение N 5 к контракту), строительными нормами и правилами;
качество выполнения всех работ в соответствии со сметными расчетами стоимости работ, нормативной документацией, требованиями пожарной безопасности, техническими условиями;
своевременное устранение недостатков и дефектов, выявленных при приемке работ и в течение гарантийного срока эксплуатации;
выполнение на объекте мероприятий по технике безопасности, безопасности дорожного движения, экологической безопасности, пожарной безопасности, рациональному использованию территории, охране окружающей среды, зеленых насаждений и земли в соответствии со сметными расчетами стоимости работ по ремонту автомобильных дорог и искусственных дорожных сооружений и нормативной документацией, а также иным действующим законодательством;
освобождение объекта от принадлежащего ему имущества в течение 5 (пяти) рабочих дней после даты выполнения всех обязательств по контракту;
с момента начала выполнения работ до подписания документа о приемке за свой счет осуществлять охрану объекта, материалов, оборудования, стоянки строительной техники и другого имущества.
представителям заказчика возможность осуществлять проверку хода и качества работ, выполняемых подрядчиком.
4.1.3. Поставить на объект необходимые материалы, изделия, конструкции, комплектующие изделия, а также строительную технику, инструмент, соответствующие сертификаты, технические паспорта и другие документы, удостоверяющие их качество (при наличии, а также в случаях, установленных действующим законодательством).
4.1.4. Вести с момента начала работ и до их завершения, оформленные и заверенные в установленном порядке общий журнал работ, журналы входного, операционного и лабораторного контроля, своевременно оформлять исполнительную документацию.
Осуществлять своими силами операционный контроль выполняемых им работ, отчитываясь о результатах перед заказчиком по его требованию.
4.1.5. Оформить все требуемые разрешения и согласования на производство работ от соответствующих органов.
4.1.6. Не использовать без согласования с заказчиком закрепленные за ним придорожные полосы и полосы отвода в рекламных или иных коммерческих целях.
4.1.7. Письменно известить заказчика в течение 3 (трех) рабочих дней о готовности объекта к сдаче.
4.1.8. Обеспечить заказчику беспрепятственный доступ на объект в течение всего периода выполнения работ в любое время (по запросу).
4.1.9. Немедленно известить заказчика и до получения соответствующих указаний приостановить работы при обнаружении:
возможных неблагоприятных для заказчика последствий выполнения его указаний о способе исполнения работы;
иных, независящих от подрядчика обстоятельств, угрожающих годности или прочности результатов выполняемой работы, либо создающих невозможность ее завершения в срок.
4.1.10. По завершению выполнения работ, предусмотренного графиком выполнения строительно-монтажных работ, не позднее 10 (десяти) рабочих дней со дня окончания работ, направлять заказчику средствами ЕИС документ о приемке. К документу о приемке выполненных работ прикладываются акт приемки выполненных работ (форма КС-2), справка о стоимости выполненных работ и затрат (форма КС-3), счета и счета-фактуры.
4.1.11. В случае наступления любых неблагоприятных последствий у третьих лиц, в связи с выполнением работ подрядчиком в период их проведения, и в течение срока исковой давности самостоятельно нести ответственность перед третьими лицами.
4.1.12. При производстве работ обеспечить нахождение своих работников на объекте в специальной одежде.
4.1.13. Своевременно предоставлять достоверную информацию о ходе исполнения своих обязательств, в том числе о сложностях, возникающих при исполнении контракта, а также к установленному настоящим контрактом сроку предоставить заказчику результаты выполнения работы.
4.1.14. Выполнить в полном объеме все свои обязательства, предусмотренные положениями настоящего контракта и действующим законодательством Российской Федерации.
4.1.15. В случае, если в период гарантийной эксплуатации объекта обнаружатся недостатки (дефекты), то подрядчик обязан их устранить безвозмездно в порядке и сроки, установленные контрактом.
4.1.16. Обеспечить и содержать за свой счет охрану ремонтируемого объекта, стоянки строительной техники и другого имущества, необходимых для ремонта объекта на строительной площадке, ограждения мест производства работ. Подрядчик несет ответственность за безопасность движения автотранспорта в зоне производства работ.
4.1.17. Компенсировать третьим лицам убытки, в том числе ущерб, включая судебные издержки, связанные с травмами или ущербом, нанесенным третьим лицам, возникшие вследствие выполнения подрядчиком работ в соответствии с контрактом или вследствие нарушения подрядчиком имущественных или иных прав.
4.1.18. В случае возникновения по вине подрядчика перерывов в движении на участке ремонта подрядчик незамедлительно сообщает о таких ситуациях заказчику и организует работу по предупреждению и ликвидации ограничений, а также производит указанные работы в кратчайшие сроки (в течение суток с момента возникновения перерывов в движении) за свой счет без последующей компенсации заказчиком понесенных затрат. В случае невозможности обеспечить проведение таких работ собственными силами подрядчик информирует об этом заказчика и в дальнейшем компенсирует заказчику или привлеченной заказчиком организации стоимость проведенных работ, а также возмещает ущерб, нанесенный в результате ограничения или перерыва движения третьим лицам.
4.1.19.Информировать заказчика обо всех происшествиях на объекте, в том числе об авариях или о возникновении угрозы аварии на объекте, о несчастных случаях на объекте, повлекших причинение вреда жизни и (или) здоровью работников подрядчика и иных лиц, не позднее 24 часов с момента, когда возникновение аварии или несчастного случая или угроза аварии или несчастного случая стали известны или должны были быть известны подрядчику.
4.1.20. Устранять нарушения, выявленные в соответствии с Положением о федеральном государственном контроле (надзоре) на автомобильном транспорте, городском наземном электрическом транспорте и в дорожном хозяйстве, утвержденным постановлением Правительства Российской Федерации от 29 июня 2021 г. N 1043 "О федеральном государственном контроле (надзоре) на автомобильном транспорте, городском наземном электрическом транспорте и в дорожном хозяйстве", органом федерального государственного контроля (надзора) на автомобильном транспорте, городском наземном электрическом транспорте и в дорожном хозяйстве, в указанный таким органом срок.
4.1.21. Выполнить до завершения ремонта объекта предусмотренные сметным расчетом по ремонту и условиями контракта пусконаладочные работы и комплексное опробование оборудования, оформить их результаты в соответствии с требованиями законодательства Российской Федерации в порядке и срок, установленные сторонами контракта.
4.1.22. Устранять за свой счет выявленные в ходе приемки выполненных работ и (или) обнаруженные в пределах гарантийных сроков на конструктивные элементы объекта, предусмотренных контрактом (далее - гарантийные сроки), недостатки (дефекты) работ, возникшие вследствие невыполнения и (или) ненадлежащего выполнения работ подрядчиком, а в случае, если указанные недостатки (дефекты) причинили убытки заказчику и (или) третьим лицам, возместить убытки в полном объеме в соответствии с гражданским законодательством Российской Федерации.
4.1.23. Нести ответственность перед заказчиком за допущенные отступления от сметного расчета по ремонту.
4.1.24. Не позднее 3рабочих дней со дня окончания ремонта объекта освободить часть полосы отвода, занятую строительной площадкой, от строительных материалов, временных или вспомогательных сооружений (включая ограждения, бытовки, навесы) и строительной техники, а также в соответствии с законодательством Российской Федерации в области обращения с отходами производства и потребления - от строительного мусора и иных отходов и направить заказчику проект акта о соответствии состояния указанной части полосы отвода, занятой строительной площадкой, условиям контракта.
4.1.25. В случае отзыва в соответствии с законодательством Российской Федерации у банка, предоставившего независимую гарантию в качестве обеспечения исполнения контракта, лицензии на осуществление банковских операций предоставить заказчику новое обеспечение исполнения контракта не позднее одного месяца со дня надлежащего уведомления заказчиком подрядчика о необходимости предоставления соответствующего обеспечения
4.1.26. Возвратить излишне уплаченные за выполненные работы денежные средства в случае выявления в ходе проверки уполномоченными контролирующими органами фактов завышения объемов и (или) стоимости выполненных работ в течение трех лет с момента подписания документов, удостоверяющих приемку.
4.1.27. Подрядчик обязан немедленно предупредить заказчика и до получения от него указаний приостановить работы при обнаружении:
а) непригодности или недоброкачественности предоставленных заказчиком материала, оборудования или технической документации;
б) возможных неблагоприятных для заказчика последствий выполнения его указаний о способе исполнения работ;
в) иных не зависящих от подрядчика обстоятельств, которые грозят годности или прочности результатов выполняемых работ либо создают невозможность завершения работ в срок.
4.1.28. Выполнить иные обязательства, предусмотренные настоящим контрактом и действующим законодательством Российской Федерации".
В соответствии с пунктом 4.3 Контракта Заказчик обязан:
"4.3.1. Осуществлять контроль за ходом и качеством выполняемых работ, проверку фактически выполненных объемов, не вмешиваясь в оперативно-хозяйственную деятельность подрядчика.
4.3.2. Принять результат выполненных работ у подрядчика на основании документа о приемке, к которому приложены документы, указанные в п. 2.3 контракта, при условии отсутствия замечаний к полноте и качеству выполненных работ.
4.3.3. Оплачивать результаты фактически выполненных по контракту и принятых работ в размерах, установленных контрактом, графиком оплаты выполненных по контракту работ с учетом графика выполнения работ, который является неотъемлемой частью контракта, в соответствии с положениями части 13.1 статьи 34 Федерального закона о контрактной системе о сроках оплаты заказчиком выполненных работ.
4.3.4. Перечислить денежные средства, внесенные подрядчиком на счет заказчика в качестве обеспечения исполнения контракта (если такая форма обеспечения исполнения контракта применяется подрядчиком), в том числе части этих денежных средств в случае уменьшения размера обеспечения исполнения контракта в соответствии с пунктом 7.5 контракта, частью 7.2 и частью 7.3 статьи 96 Федерального закона N 44-ФЗ, при условии надлежащего исполнения подрядчиком обязательств по контракту. При этом срок возврата заказчиком подрядчику таких денежных средств не должен превышать 30 (тридцать) дней с даты исполнения подрядчиком обязательств, предусмотренных контрактом.
4.3.5. Для проверки представленных подрядчиком результатов выполненных работ, предусмотренных контрактом, в части их соответствия условиям контракта, в том числе сметному расчету по ремонту, которые являются неотъемлемой частью контракта, проводить экспертизу результатов выполненных работ.
Экспертиза результатов выполненных работ проводится заказчиком своими силами или с привлечением экспертов, экспертных организаций на основании контрактов, заключенных в соответствии с Федеральным законом о контрактной системе. При принятии решения о приемке результатов выполненных работ, отдельных этапов исполнения контракта или об отказе в приемке результатов выполненных работ, отдельных этапов исполнения контракта заказчик, приемочная комиссия (в случае ее создания) должны учитывать отраженные в заключении по результатам указанной экспертизы предложения экспертов, экспертных организаций, привлеченных для ее проведения.
4.3.6. Принять решение об одностороннем отказе от исполнения контракта в случае, если в ходе исполнения контракта установлено, что:
а) подрядчик перестал соответствовать установленным извещением об осуществлении закупки требованиям к участникам закупки (за исключением требования, предусмотренного частью 1.1 (при наличии такого требования) статьи 31 Федерального закона N 44-ФЗ);
б) при определении подрядчика подрядчик представил недостоверную информацию о своем соответствии требованиям, указанным в подпункте "а" настоящего пункта, что позволило ему стать победителем определения подрядчика.
4.3.7. Устанавливать сроки, порядок, документальное оформление сдачи и приемки выполненных работ (этапов) в соответствии с Техническим регламентом Таможенного союза "Б" (TP ТС 014/2011), утвержденным решением Комиссии Таможенного союза от 18 октября 2011 г. N 827 с изменениями, внесенными Решением Комиссии Таможенного союза от 9 декабря 2011 г. N 859; Решением Коллегии Евразийской экономической комиссии от 18 сентября 2012 г. N 159; Решением Коллегии Евразийской экономической комиссии от 12 октября 2015 г. N 135.
4.3.8. За свой счет устранять выявленные в течение гарантийного срока дефекты и недостатки материалов, изделий, конструкций и оборудования, поставленных заказчиком на объект в соответствии с условиями контракта.
4.3.9. Для выполнения работ по контракту в течение 3 рабочих дней со дня заключения контракта передать подрядчику по акту приема-передачи строительную площадку, сметный расчет по ремонту, иные документы и имущество, необходимые для выполнения работ по контракту, или обеспечить их передачу, а также осуществить иные юридически значимые действия, необходимые для выполнения работ по контракту.
4.3.10. Нести ответственность:
а) за соответствие нормам законодательства Российской Федерации сметного расчета по ремонту, наличие в сметном расчете по ремонту ошибок, препятствующих исполнению подрядчиком существенных условий контракта, в случае если разработка сметного расчета по ремонту осуществлялась заказчиком;
б) за качество материалов, изделий, конструкций и оборудования, поставляемых заказчиком на объект в соответствии с условиями контракта;
в) за несвоевременную передачу строительной площадки, сметного расчета по ремонту, иных документов и имущества, необходимых для выполнения работ по контракту.
4.3.11. Заказчик обязан оплатить подрядчику в полном объеме выполненные до момента приостановки работы".
Пунктом 4.4 Контракта установлены права Заказчика:
"4.4.1. Во всякое время проверять ход и качество работ, выполняемых подрядчиком, не вмешиваясь в его деятельность.
4.4.2. Если подрядчик не приступает своевременно к исполнению контракта или выполняет работы настолько медленно, что окончание их к сроку становится явно невозможным, отказаться от исполнения контракта и потребовать возмещения убытков, уведомив об этом подрядчика в порядке, установленном контрактом.
4.4.3. Если во время выполнения работ станет очевидным, что они не будут выполнены надлежащим образом, назначить подрядчику разумный срок для устранения недостатков и при неисполнении подрядчиком в назначенный срок этого требования отказаться от контракта либо поручить устранение недостатков другому лицу за счет подрядчика, а также потребовать возмещения убытков. О назначении срока для устранения недостатков заказчик обязан уведомить подрядчика в течение 5 дней со дня его назначения в порядке, установленном контрактом.
4.4.4. Требовать от подрядчика надлежащего выполнения работ по контракту в соответствии с условиями контракта, а также требовать своевременного устранения недостатков, выявленных как в ходе приемки выполненных работ, так и в течение гарантийных сроков.
4.4.5. Определять лиц, непосредственно участвующих в контроле за ходом выполнения подрядчиком работ по ремонту и (или) участвующих в приемке работ по ремонту.
4.4.6. Принять решение об одностороннем отказе от исполнения настоящего контракта в соответствии с гражданским законодательством Российской Федерации.
4.4.7. До принятия решения об одностороннем отказе от исполнения контракта провести экспертизу выполненных работ с привлечением экспертов, экспертных организаций, выбор которых осуществляется в соответствии с Федеральным законом N 44-ФЗ.
4.4.8. Удержать сумму неисполненных подрядчиком требований об уплате неустоек (штрафов, пеней), предъявленных заказчиком в соответствии с Федеральным законом N 44-ФЗ, из суммы, подлежащей оплате подрядчику.
При неисполнении или ненадлежащем исполнении подрядчиком обязательства, предусмотренного контрактом, осуществить оплату выполненных подрядчиком работ за вычетом всех своевременно невыплаченных подрядчиком неустоек (штрафов, пеней), которые предусмотрены разделом 8 настоящего контракта.
4.4.9. В случае досрочного исполнения подрядчиком обязательств по выполнению работ, предусмотренных графиком выполнения работ по ремонту, заказчик вправе, при условии наличия необходимых средств в связи с перераспределением объемов финансирования с последующих периодов на более ранние периоды, принять предъявленные подрядчиком работы в установленном контрактом порядке, и оплатить выполненные работы в соответствии со сметными расчетами стоимости работ или графиком оплаты выполненных по контракту работ (при наличии). Цена контракта, его отдельных этапов исполнения и (или) отдельных видов работ при досрочном выполнении подрядчиком работ по контракту, их приемке и оплате заказчиком, изменению не подлежит.
4.4.10. Осуществлять иные права в соответствии с действующим законодательством Российской Федерации.
4.4.11. Изменять цену контракта в случаях, если такая возможность предусмотрена контрактом в соответствии с частью 1 статьи 95 Федерального закона N 44-ФЗ.
4.4.12. Заказчик вправе в любое время потребовать от подрядчика приостановить выполнение работ с указанием даты и причины такой приостановки при наличии объективных обстоятельств, которые грозят годности результатов работ, и (или) в случае невозможности осуществления дальнейшего финансирования работ по не зависящим от заказчика причинам.
4.4.13. О необходимости возобновления работ заказчик направляет подрядчику уведомление о возобновлении работ на объекте. Подрядчик должен возобновить работы в сроки, установленные заказчиком в указанном уведомлении.
4.4.14. Устанавливать требования к гарантии качества выполненных работ, требования к гарантийным срокам, а также порядок и срок предоставления подрядчиком обеспечения гарантийных обязательств в соответствии с законодательством Российской Федерации".
Разделом 5 Контракта определен порядок приемки и оплаты выполненных работ.
В соответствии с пунктом 12.1 Контракта срок его действия: с момента заключения контракта по 27 декабря 2024 года (включительно) (срок действия контракта включает срок выполнения работ, период приемки результатов выполненных работ по контракту, в том числе экспертизы результатов исполнения обязательств по контракту, и оплаты за выполненные работы). Окончание срока действия контракта не влечет прекращение обязательств сторон по контракту. Контракт вступает в силу со дня его заключения сторонами и действует до полного исполнения сторонами своих обязательств по контракту.
Из материалов настоящего дела установлено следующее.
30.10.2024 Заказчик обратился к Подрядчику с письменной просьбой о предоставлении графика производства работ по Контракту. В запросе указано, что график должен быть представлен не позднее 05.11.2024 и содержать детальную информацию о последовательности и сроках выполнения работ по текущему ремонту автомобильной дороги, расположенной по ул. Дачная в муниципальном образовании р.п. Первомайский Щекинского района. При составлении графика Подрядчику надлежит учесть прогнозируемые погодные условия, способные оказать влияние на ход выполнения работ.
Обществом не исполнены обязательства по текущему ремонту автомобильной дороги, расположенной по улице Дачной муниципального образования рабочий поселок Первомайский Щекинского района, в объеме, предусмотренном Контрактом, и в установленный срок (по 30.11.2024 года с даты заключения Контракта).
10.12.2024 Заказчик обратился к Подрядчику с повторной просьбой о предоставлении графика работ, составленного с учетом погодных условий и соответствующего условиям Контракта. Документ должен быть предоставлен не позднее 13.12.2024 и отражать планируемые работы по текущему ремонту автомобильной дороги, расположенной по ул. Дачная в муниципальном образовании р.п. Первомайский Щекинского района.
27.12.2024, 29.01.2025 и 20.05.2025 Заказчик направил Подрядчику претензии, требующие в десятидневный срок с момента их получения уведомить о принятом решении относительно выплаты пени. Претензия обусловлена значительным отклонением от сроков выполнения работ, установленных Контрактом, а также неполным объемом выполненных работ. Заказчик настоятельно требует незамедлительного завершения работ в строгом соответствии со строительными нормами и правилами, а также сдачи результата выполненных работ в порядке, установленном Контрактом.
Все уведомления и претензии Обществом оставлены без ответа.
В нарушение установленных требований, электронные документы, подтверждающие надлежащее исполнение обязательств, Подрядчиком в единой информационной системе не размещены.
Частью 8 статьи 95 Закона установлено, что расторжение контракта допускается по соглашению сторон, по решению суда, в случае одностороннего отказа стороны контракта от исполнения контракта в соответствии с гражданским законодательством.
В силу пункта 1 и пункта 3 статьи 450 Гражданского кодекса Российской Федерации (далее - ГК РФ) изменение и расторжение договора возможны по соглашению сторон, если иное не предусмотрено настоящим Кодексом, другими законами или договором. В случае одностороннего отказа от исполнения договора полностью или частично, когда отказ допускается законом или соглашением сторон, договор считается расторгнутым или измененным.
На основании части 2 статьи 715 ГК РФ если подрядчик не приступает своевременно к исполнению договора подряда или выполняет работу настолько медленно, что окончание ее к сроку становится явно невозможным, заказчик вправе отказаться от исполнения договора и потребовать возмещения убытков.
В соответствии с частью 9 статьи 95 Закона, заказчик вправе принять решение об одностороннем отказе от исполнения контракта по основаниям, предусмотренным ГК РФ для одностороннего отказа от исполнения отдельных видов обязательств, при условии, если это было предусмотрено контрактом.
Согласно пункту 12.2 Контракта его расторжение допускается по соглашению сторон, по решению суда, в случае одностороннего отказа стороны контракта от исполнения контракта в соответствии с гражданским законодательством Российской Федерации и контрактом, в том числе в случаях (но не ограничиваясь указанными):
- задержки Подрядчиком начала работ более чем на 30 дней по причинам, не зависящим от заказчика;
- систематического нарушения Подрядчиком сроков (два и более раз) выполнения работ, влекущего увеличение срока окончания работ более чем на 30 дней (несоблюдение подрядчиком установленных графиком выполнения строительно-монтажных работ сроков выполнения работ);
- несоблюдения Подрядчиком требований по качеству работ, если исправление соответствующих некачественно выполненных работ влечет задержку окончания работ более чем на 30 дней;
- отступления Подрядчика в работе от условий контракта или иные недостатки результата работы, которые не были устранены в установленный заказчиком разумный срок, либо являются существенными и неустранимыми;
- существенного нарушения Подрядчиком требований к качеству оборудования, материалов, используемых при выполнении работ, а именно обнаружение заказчиком неустранимых недостатков, недостатков, которые не могут быть устранены без несоразмерных расходов или затрат времени, или выявляются неоднократно, либо проявляются вновь после их устранения, и других подобных недостатков;
Заказчик обязан принять решение об одностороннем отказе от исполнения контракта в случаях, предусмотренных частью 15 статьи 95 Федерального закона о контрактной системе:
- если в ходе исполнения контракта установлено, что:
а) Подрядчик перестал соответствовать установленным извещением об осуществлении закупки требованиям к участникам закупки (за исключением требования, предусмотренного частью 1.1 (при наличии такого требования) статьи 31 Федерального закона N 44-ФЗ);
б) при определении подрядчика Подрядчик представил недостоверную информацию о своем соответствии требованиям, указанным в подпункте "а" настоящего пункта, что позволило ему стать победителем определения подрядчика.
Порядок принятия сторонами решения об одностороннем отказе от исполнения контракта определяется сторонами самостоятельно с учетом положений Федерального закона N 44-ФЗ.
Вследствие неисполнения Подрядчиком обязательств, предусмотренных пунктом 5.1.1 Контракта, по размещению документа о приемке в единой информационной системе по состоянию на 30 мая 2025 года, а также ввиду отсутствия оплаты начисленной пени и непредоставления уведомления о готовности к сдаче работ, выполненных в полном объеме в соответствии с условиями Контракта, Заказчик, руководствуясь пунктами 4.4.6 и 12.2 Контракта, частью 9 статьи 95 Закона и частью 3 статьи 715 Гражданского кодекса Российской Федерации, 05.06.2025 принял решение об одностороннем отказе от исполнения Контракта.
Комиссией установлено, что с соблюдением требований части 12.1 статьи 95 Закона Заказчиком решение об одностороннем отказе от исполнения Контракта сформировано с использованием единой информационной системы 05.06.2025 17:35 (МСК) и поступило в адрес Подрядчика 05.06.2025 17:35 (МСК).
Из представленных в материалы дела документов и сведений Комиссией установлено, что с момента принятия Заказчиком решения об одностороннем отказе от исполнения Контракта, в том числе с момента надлежащего уведомления Подрядчика о принятии Заказчиком такого решения, и до момента вступления указанного решения в силу, Обществом не были предприняты меры, направленные на добросовестное исполнение условий Контракта, устранение нарушений условий Контракта, послуживших основанием для принятия Заказчиком указанного решения.
Посчитав, что решение об одностороннем отказе от исполнения Контракта вступило в законную силу и Контракт является расторгнутым, Заказчик обратился в Тульское УФАС России с соответствующим обращением.
В материалы дела Обществом не представлены какие-либо письменные пояснения относительно сложившейся ситуации.
Также Обществом не представлено доказательств, свидетельствующих о невозможности надлежащим образом исполнить обязанность по выполнению условий Контракта.
Изучив обстоятельства, на основании которых принято Решение, оценив действия сторон Контракта при его исполнении, Комиссия установила следующее.
Частью 16 статьи 95 Закона установлено, что Заказчик не позднее двух рабочих дней, следующих за днем вступления в силу решения заказчика об одностороннем отказе от исполнения контракта в связи с неисполнением или ненадлежащим исполнением поставщиком (подрядчиком, исполнителем) обязательств, предусмотренных контрактом, направляет в соответствии с порядком, предусмотренным пунктом 1 части 10 статьи 104 настоящего Федерального закона, обращение о включении информации о поставщике (подрядчике, исполнителе) в реестр недобросовестных поставщиков (подрядчиков, исполнителей).
Согласно части 2 статьи 104 Закона в реестр недобросовестных поставщиков включается информация об участниках закупок, уклонившихся от заключения контрактов, а также о поставщиках (подрядчиках, исполнителях), не исполнивших или ненадлежащим образом исполнивших обязательства, предусмотренные контрактами.
В силу части 7 статьи 104 Закона в течение пяти рабочих дней с даты поступления обращения, указанного в части 4 настоящей статьи, федеральный орган исполнительной власти, уполномоченный на осуществление контроля в сфере закупок, осуществляет проверку содержащихся в таком обращении фактов, свидетельствующих об уклонении участника закупки от заключения контракта, о расторжении контракта по решению суда в связи с существенным нарушением поставщиком (подрядчиком, исполнителем) условий контракта, об одностороннем отказе заказчика от исполнения контракта в связи с существенными нарушениями поставщиком (подрядчиком, исполнителем) условий контракта или об отсутствии оснований для одностороннего отказа поставщика (подрядчика, исполнителя) от исполнения контракта. По результатам такой проверки принимается решение о включении в реестр недобросовестных поставщиков соответствующей информации или решение об отказе в ее включении в реестр недобросовестных поставщиков. В случае принятия решения о включении в реестр недобросовестных поставщиков информации о лицах, указанных в части 2 настоящей статьи, такая информация включается в этот реестр не позднее трех рабочих дней с даты принятия данного решения.
В соответствии с подпунктом "а" пункта 13 Правил ведения реестра не позднее пяти рабочих дней со дня, следующего за днем поступления обращения, орган контроля (за исключением случаев, предусмотренных подпунктом "е" пункта 9 и подпунктом "г" пункта 10 настоящих Правил) орган контроля рассматривает обращение, проводит проверку содержащихся в обращении фактов, свидетельствующих об уклонении участника закупки от заключения контракта, о расторжении контракта по решению суда в связи с существенным нарушением поставщиком (подрядчиком, исполнителем) условий контракта, об одностороннем отказе заказчика от исполнения контракта в связи с существенными нарушениями поставщиком (подрядчиком, исполнителем) условий контракта или об отсутствии оснований для одностороннего отказа поставщика (подрядчика, исполнителя) от исполнения контракта, а также внеплановую проверку, предусмотренную пунктом 5 части 15 статьи 99 Федерального закона.
Пунктом 15 Правил ведения реестра установлено, что орган контроля принимает решение об отказе во включении информации о поставщике (подрядчике, исполнителе) (если основанием для направления обращения является расторжение контракта в случае одностороннего отказа заказчика от исполнения контракта в связи с существенным нарушением поставщиком (подрядчиком, исполнителем) условий контракта) в реестр недобросовестных поставщиков, если в результате проведения проверок, предусмотренных подпунктом "а" пункта 13 Правил:
а) выявлены нарушения заказчиком установленных законодательством Российской Федерации и иными нормативными правовыми актами о контрактной системе в сфере закупок требований к порядку принятия заказчиком решения об одностороннем отказе от исполнения контракта, направлению его поставщику (подрядчику, исполнителю) и размещению в единой информационной системе;
б) заказчиком не подтверждены факты существенного нарушения поставщиком (подрядчиком, исполнителем) условий контракта;
в) поставщиком (подрядчиком, исполнителем) представлены информация и документы, подтверждающие:
- принятие им мер для надлежащего исполнения условий контракта;
- надлежащее исполнение оказалось невозможным вследствие обстоятельств непреодолимой силы, то есть чрезвычайных и непредотвратимых при данных условиях обстоятельств, в том числе в связи с введением политических или экономических санкций иностранными государствами, совершающими недружественные действия в отношении Российской Федерации, граждан Российской Федерации или российских юридических лиц (далее - санкции), и (или) введением иностранными государствами, государственными объединениями и (или) союзами и (или) государственными (межгосударственными) учреждениями иностранных государств или государственных объединений и (или) союзов мер ограничительного характера (далее - меры ограничительного характера). К таким обстоятельствам не относится отказ поставщика (подрядчика, исполнителя) от исполнения контракта по причине введения санкций и (или) мер ограничительного характера в отношении заказчика.
Частью 1 статьи 2 Закона определено, что законодательство Российской Федерации о контрактной системе в сфере закупок товаров, работ, услуг для обеспечения государственных и муниципальных нужд основывается на положениях Конституции Российской Федерации, Гражданского кодекса Российской Федерации, Бюджетного кодекса Российской Федерации и состоит из настоящего Федерального закона и других федеральных законов, регулирующих отношения, указанные в части 1 статьи 1 настоящего Федерального закона. Нормы права, содержащиеся в других федеральных законах и регулирующие указанные отношения, должны соответствовать настоящему Федеральному закону.
Нормами Гражданского кодекса Российской Федерации предусмотрено несколько оснований прекращения обязательства, в частности, в статье 407 ГК РФ указано, что обязательство прекращается полностью или частично по основаниям, предусмотренным настоящим Кодексом, другими законами, иными правовыми актами или договором; при этом прекращение обязательства по требованию одной из сторон допускается только в случаях, предусмотренных законом или договором.
Таким образом, прекращение обязательства по требованию одной из сторон закон указывает как отдельный способ прекращения обязательства и ограничивает возможность его применения случаями, предусмотренными законом или договором.
В силу пункта 1 статьи 450 ГК РФ изменение и расторжение договора возможны по соглашению сторон, если иное не предусмотрено настоящим Кодексом, другими законами или договором.
На основании пункта 2 статьи 450.1 ГК РФ в случае одностороннего отказа от договора (исполнения договора) полностью или частично, если такой отказ допускается, договор считается расторгнутым или измененным.
Согласно пункту 2 статьи 450 ГК РФ по требованию одной из сторон договор может быть изменен или расторгнут по решению суда только:
1. при существенном нарушении договора другой стороной;
2. в иных случаях, предусмотренных настоящим Кодексом, другими законами или договором.
Существенным признается нарушение договора одной из сторон, которое влечет для другой стороны такой ущерб, что она в значительной степени лишается того, на что была вправе рассчитывать при заключении договора.
Статьей 309 ГК РФ установлено, что обязательства должны исполняться надлежащим образом в соответствии с условиями обязательства и требованиями закона, иных правовых актов, а при отсутствии таких условий и требований - в соответствии с обычаями или иными обычно предъявляемыми требованиями.
В соответствии с пунктом 1 статьи 432 ГК РФ договор считается заключенным, если между сторонами, в требуемой в подлежащих случаях форме, достигнуто соглашение по всем существенным условиям договора.
Существенными являются условия о предмете договора, условия, которые названы в законе или иных правовых актах как существенные или необходимые для договоров данного вида, а также все те условия, относительно которых по заявлению одной из сторон должно быть достигнуто соглашение.
Пунктом 1 статьи 702 ГК РФ установлено, что по договору подряда одна сторона (подрядчик) обязуется выполнить по заданию другой стороны (заказчика) определенную работу и сдать ее результат заказчику, а заказчик обязуется принять результат работы и оплатить его.
К отдельным видам договора подряда (бытовой подряд, строительный подряд, подряд на выполнение проектных и изыскательских работ, подрядные работы для государственных нужд) положения, предусмотренные настоящим параграфом, применяются, если иное не установлено правилами настоящего Кодекса об этих видах договоров (пункт 2 статьи 702 ГК РФ).
В силу пункта 1 статьи 708 ГК РФ в договоре подряда указываются начальный и конечный сроки выполнения работы. По согласованию между сторонами в договоре могут быть предусмотрены также сроки завершения отдельных этапов работы (промежуточные сроки).
Если иное не установлено законом, иными правовыми актами или не предусмотрено договором, подрядчик несет ответственность за нарушение как начального и конечного, так и промежуточных сроков выполнения работы.
Если подрядчик не приступает своевременно к исполнению договора подряда или выполняет работу настолько медленно, что окончание ее к сроку становится явно невозможным, заказчик вправе отказаться от исполнения договора и потребовать возмещения убытков (пункт 2 статьи 715 ГК РФ).
Таким образом, условие о сроках выполнения работы является существенным для договора подряда.
Из представленных в материалы дела документов следует, что с момента заключения Контракта (29.10.2024) по состоянию на 05.06.2025 Подрядчик не выполнил работы в объеме и сроки, предусмотренные Контрактом, не имея на то законных оснований.
Игнорирование Подрядчиком неоднократных запросов и претензий Заказчика о предоставлении графика производства работ, а также отсутствие реакции на требования о выплате пени и завершении работ по текущему ремонту автомобильной дороги, свидетельствуют о систематическом неисполнении обязательств по Контракту. Непредставление графика работ, составленного с учетом погодных условий, вопреки неоднократным требованиям, лишает Заказчика возможности контролировать ход выполнения работ и оценивать соответствие действий Подрядчика условиям Контракта.
Факт неразмещения Подрядчиком электронных документов, подтверждающих надлежащее исполнение обязательств, в единой информационной системе, является дополнительным нарушением установленных требований и препятствует осуществлению Заказчиком мониторинга и учета фактически выполненных работ. Отсутствие своевременной и достоверной информации о ходе исполнения Контракта создает существенные препятствия для эффективного управления проектом и своевременного принятия мер по устранению выявленных недостатков.
При исследованных выше обстоятельствах, следует признать, что выполнение работ, предусмотренных Контрактом, с нарушениями условий исполнения Контракта в части соблюдения сроков, в рассматриваемом случае является нарушением существенных условий Контракта, и нарушение данных условий Контракта фактически не позволило Заказчику получить требуемый результат в установленные сроки.
Исходя из изложенного, Комиссия приходит к выводу о наличии правовых оснований для принятия Заказчиком Решения.
Ввиду данного факта Комиссия заключает, что Решение не противоречит Закону и является обоснованным.
Согласно пункту 1 статьи 401 ГК РФ лицо, не исполнившее обязательство либо исполнившее его ненадлежащим образом, несет ответственность при наличии вины (умысла или неосторожности), кроме случаев, когда законом или договором предусмотрены иные основания ответственности.
Отсутствие вины доказывается лицом, нарушившим обязательство.
Между тем, недобросовестность юридического лица определяется не его виной, то есть субъективным отношением к содеянному, а исключительно той степенью заботливости и осмотрительности, какая от него требовалась по характеру обстоятельства и условиям оборота.
На основании пункта 3 статьи 401 ГК РФ, если иное не предусмотрено законом или договором, лицо, не исполнившее или ненадлежащим образом исполнившее обязательство при осуществлении предпринимательской деятельности, несет ответственность, если не докажет, что надлежащее исполнение оказалось невозможным вследствие непреодолимой силы, то есть чрезвычайных и непредотвратимых при данных условиях обстоятельств. К таким обстоятельствам не относятся, в частности, нарушение обязанностей со стороны контрагентов должника, отсутствие на рынке нужных для исполнения товаров, отсутствие у должника необходимых денежных средств.
Пунктом 8 Постановления Пленума Верховного Суда РФ от 24.03.2016 N 7 определено, что для признания обстоятельства непреодолимой силой необходимо, чтобы оно носило чрезвычайный и непредотвратимый при данных условиях характер.
Требование чрезвычайности подразумевает исключительность рассматриваемого обстоятельства, наступление которого не является обычным в конкретных условиях.
Если иное не предусмотрено законом, обстоятельство признается непредотвратимым, если любой участник гражданского оборота, осуществляющий аналогичную с должником деятельность, не мог бы избежать наступления этого обстоятельства или его последствий.
Не могут быть признаны непреодолимой силой обстоятельства, наступление которых зависело от воли или действий стороны обязательства, например, отсутствие у должника необходимых денежных средств, нарушение обязательств его контрагентами, неправомерные действия его представителей.
Доказательств возникновения у Общества вследствие непреодолимой силы каких-либо обстоятельств, не позволивших ему исполнить надлежащим образом требования законодательства и условия Контракта, в Тульское УФАС России не представлено.
Проанализировав документы и сведения, представленные в материалы дела, Комиссия приходит к следующим выводам.
1. Заказчиком нарушений установленных законодательством Российской Федерации и иными нормативными правовыми актами о контрактной системе в сфере закупок требований к порядку принятия решения об одностороннем отказе от исполнения контракта, направления его поставщику (подрядчику, исполнителю) и размещению в единой информационной системе не допущено.
2. В материалы дела Заказчиком представлены документы и информация, подтверждающие факты существенного нарушения ООО "С" условий Контракта.
3. Подрядчиком не представлены информация и документы, подтверждающие принятие им мер для надлежащего исполнения условий Контракта; равно как не представлено доказательств того, что надлежащее исполнение Контракта оказалось невозможным вследствие обстоятельств непреодолимой силы.
Согласно положениям действующего гражданского законодательства Российской Федерации, предпринимательская деятельность осуществляется лицом на свой риск и под свою ответственность.
Действуя в рамках заключения и исполнения контракта, участник закупки должен осознавать то обстоятельство, что он вступает в правоотношения по расходованию публичных финансов на общественные социально-экономические цели, что требует от него большей заботливости и осмотрительности при исполнении своих обязанностей, вытекающих из конкретного контракта.
Принимая решение об участии в процедуре публичных закупок и подавая соответствующую заявку, хозяйствующий субъект несет риск наступления неблагоприятных для него последствий, предусмотренных Законом, в случае совершения им действий (бездействия), приведших к невозможности надлежащего исполнения принятых на себя обязательств.
Своим бездействием Общество не обеспечило соблюдение прав Заказчика относительно срока исполнения Контракта, в рамках которого предусматривается эффективное использование бюджетных средств в предусмотренном законодательством порядке и в установленные сроки, что привело к нарушению публичных интересов в правоотношениях по исполнению Контракта, и, в свою очередь, влечет наложение на ООО "С" санкции за недобросовестное исполнение Контракта.
Общество не проявило ту степень заботливости и осмотрительности, которая требовалась от него при исполнении Контракта, и в силу действующего гражданского законодательства влечет применение к нему мер как частно-правовой, так и публично-правовой ответственности.
Учитывая, что Обществом не были предприняты все необходимые и разумные меры с целью надлежащего исполнения Контракта, то включение ООО "С" в реестр недобросовестных поставщиков, в настоящем случае, является необходимой мерой ответственности, поскольку служит для ограждения заказчиков от недобросовестных поставщиков.
Согласно правовой позиции Высшего Арбитражного Суда Российской Федерации, изложенной в определении от 11.05.2012 N ВАС-5621/12 об отказе в передаче дела в Президиум Высшего Арбитражного Суда Российской Федерации, включение Общества в реестр недобросовестных поставщиков не подавляет экономическую самостоятельность и инициативу Общества, не ограничивает чрезмерно его право на свободное использование своих способностей и имущества для предпринимательской и иной не запрещенной законом экономической деятельности, а также право частной собственности и не препятствует осуществлению хозяйственной деятельности лица.
В рамках рассмотрения настоящего дела установлено, что основанием для принятия Заказчиком Решения послужило неисполнение Подрядчиком условий Контракта, при этом факт неисполнения условий Контракта установлен Комиссией на основании исследования и оценки представленных в материалы дела доказательств и подтверждается материалами дела.
Однозначных, бесспорных доказательств, свидетельствующих о том, что неисполнение Обществом условий Контракта произошло по вине Заказчика, ввиду нарушения последним со своей стороны условий Контракта, либо по вине третьих лиц, Подрядчиком также не предоставлено.
Оценка действий Общества, совершенных им в ходе исполнения Контракта, в совокупности и взаимосвязи явно свидетельствует о допущенных Подрядчиком существенных нарушениях положений Контракта в части соблюдения срока выполнения работ и необходимости на основании части 2 статьи 104 Закона, Правил ведения реестра включения сведений о нем в реестр недобросовестных поставщиков.
При таких обстоятельствах, исходя из вышеизложенного, руководствуясь статьями 99, 104 Закона, Правилами ведения реестра, Правилами осуществления контроля в сфере закупок товаров, работ, услуг, Комиссия
решила:
1. Включить в реестр недобросовестных поставщиков информацию об обществе с ограниченной ответственностью "С" (ИНН <...>; 301650, <...> зд. 27, помещ. 204 лит а, а1,а2 2 этаж) по причине одностороннего отказа Заказчика от исполнения Контракта.
2. Датой включения информации в отношении общества с ограниченной ответственностью "С" в реестр недобросовестных поставщиков считать дату, следующую за датой размещения реестровой записи в реестре согласно пункту 17 Правил ведения реестра в соответствии с часовой зоной, в которой расположен орган контроля (согласно Приложению N 1).
Решение Комиссии может быть обжаловано в судебном порядке в соответствии с действующим законодательством Российской Федерации.

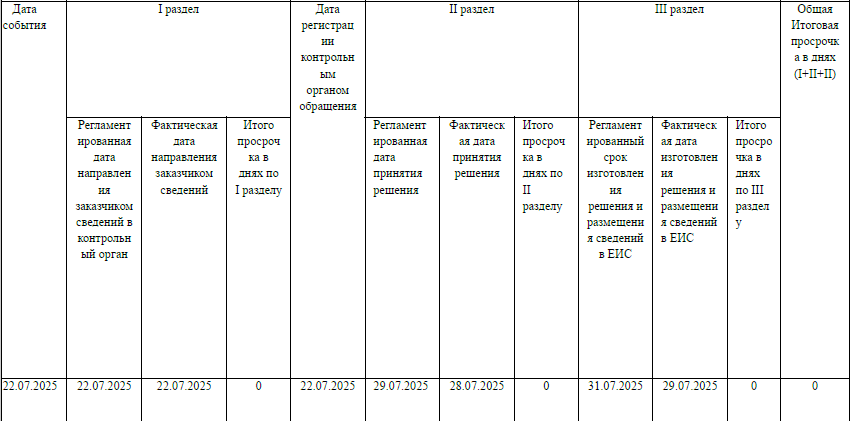

Приложение N 1
Дата события*
I раздел
Дата регистрации контрольным органом обращения заказчика
II раздел
III раздел
Общая итоговая просрочка в днях (I+II+III разделы)
Регламентированная дата направления заказчиком сведений в контрольный орган
Фактическая дата направления заказчиком сведений
Итого просрочка в днях по I разделу
Регламентированная дата принятия решения
Фактическая дата принятия решения
Итого просрочка в днях по II разделу
Регламентированный срок изготовления решения и размещения сведений в ЕИС
Фактическая дата изготовления решения и размещения сведений в ЕИС
Итого просрочка в днях по III разделу
17.06.2025
19.06.2025
19.06.2025
0
20.06.2025
26.06.2025
26.06.2025
0
01.07.2025
30.06.2025
0
0
*Дата признания участника закупки уклонившимся, дата вступления в силу решения заказчика об одностороннем расторжении контракта или дата вступления в силу судебного акта
